1、 下列材料管理工作内容中,属材料使用的是()。
a.分类存放
b.防止丢失
c.定额发料
d.进场验收
答案:b
解析:材料使用与回收要求
(1)统一管理。
(2)合理用料。
(3)防止丢失。
(4)工完料清。
(5)余料回收。
2、 机电工程试运行时负责设备单机试运行的单位是()。
a.施工单位
b.建设单位
c.生产厂家
d.监理单位
答案:a
解析:单机试运行由施工单位负责。联动试运行由建设单位(业主)组织、指挥。负荷试运行由建设单位(业主)负责组织、协调和指挥。
3、 下列降低施工成本的措施中,属于组织措施的是()。
a.成本责任分解
b.控制人工费用
c.应用施工新技术
d.加强质量检验
答案:a
解析:第一,组建强有力的工程项目部,配备经验丰富、能力强的项目经理。第二,项目部应将成本责任分解落实到各个岗位、落实到专人,对成本进行全过程、全员、动态管理,形成一个分工明确、责任到人的成本管理责任体系。第三,确定合理的工作流程,在科学管理的基础之上,完善各项规章制度,明确工作要求,准确、完整地传递相关信息。
b 选项属于经济措施,c、d 选项属于技术措施。
4、 干式变压器安装后,紧固件及防松零件抽检的最小比例是()。
a.5%
b.10%
c.50%
d.100%
答案:a
解析:干式变压器安装位置应正确,附件齐全。紧固件及防松零件齐全,紧固件及防松零件抽查5%。
5、 板厚为1.0mm 镀锌钢板风管与角钢法兰链接时,采用的是()。
a.连续焊接
b.咬口连接
c.间断焊接
d.翻边铆接
答案:d
解析:镀锌钢板及含有各类复合保护层的钢板应采用咬口连接或铆接,不得采用焊接连接。板厚小于或等于1.2mm 的风管与角钢法兰连接时,应采用翻边铆接;中、低压系统矩形风管法兰螺栓及铆钉间距小于等于150mm,高压系统小于等于100mm。
6、 电梯自检测运行合格后,负责电梯整机校验和调试的单位是()。
a.工程监理单位
b.电梯制造单位
c.电梯安装单位
d.检验检测机构
答案:b
解析:电梯安装单位自检试运行结束后,由制造单位负责进行校验和调试。电梯检验和调试符合要求后,并经监督检验合格,可以交付使用。获得准用许可后,按规定办理交工验收手续。
7、 轧机设置安装时要求,达到二级安装精度的是()。
a.焊管轧机,
b.平整机
c.高速线材轧机
d.板带轧机
答案:a
解析:按轧机设备安装精度等级可分为i、ⅱ两级:i 级精度项目应包含板带轧机、粗轧与精轧的带材连轧机、平整机、管材连轧机、高速线材轧机、棒材轧机、型材连轧机、中厚板成品轧机等;ⅱ级精度项目应包含开坯机、钢坯轧机、穿孔机、焊管轧机等。
8、 锅炉锅筒集箱找正后拆除临时固定装置的时机是()。
a.锅炉化学清洗前
b.锅炉保温施工前
c.锅炉水压试验前
d.锅炉蒸汽吹扫前
答案:c
解析:锅筒(汽包)、集箱找正时,应根据纵向和横向安装基准线以及标高基准线对锅筒、集箱中心线进行检测。找正后,用型钢进行临时固定,防止安装受热面时移动,并在水压试验前将临时固定装置拆除。锅筒内部装置的安装,应在水压试验合格后进行。
9、 分包方编制的超过一定规模的危大方案,组织专家论证的单位是()。
a.建设单位
b.监理单位
c.总包单位
d.分包单位
答案:c
解析:对于超过一定规模的危大工程,施工单位应当组织召开专家论证会对专项施工方案进行论证。实行施工总承包的,由施工总承包单位组织召开专家论证会。专家论证前专项施工方案应当通过施工单位审核和总监理工程师审查。
10、 钢板制的消防水箱进出水管采用连接方式()。
a.焊接连接
b.法兰连接
c.螺纹连接
d.沟槽连接
答案:b
解析:钢筋混凝土消防水池和消防水箱的进水管、出水管应加设防水套管,钢板等制作的消防水池和消防水箱的进出水等管道宜采用法兰连接,对有振动的管道应加设柔性接头。
11、 下列施工现场环境管理规定中属于环境保护的是()。
a.材料库房保持干燥清洁通风良好
b.施工通道要有必要的照明措施
c.机动车辆不得随意停放或侵占道路
d.有毒废弃物不得作为建筑垃圾外运
答案:d
解析:d 选项属于施工现场环境保护中的土壤保护
12、 下列施工工艺中,用于除锈的是()。
a.脱脂处理
b.空气喷涂
c.酸洗处理
d.钝化处理
答案:c
解析:表面处理的方法有清洗(化学处理)、动力除锈、喷(抛)射除锈、酸洗等。
13、 下列大文件中,属于机电工程项目运行管理记录的是()。
a.压缩机单机试运转记录
b.供热管线隐蔽工程程检查记录
c.锅炉安装工程质量验收记录
d.吸收式制汽机组日常维修记录
答案:d
解析:运行管理记录应包括下列内容:
(1)运行系统运行管理方案及运行管理记录。
(2)各系统设备性能参数及易损易耗配件型号参数名册。
(3)各主要设备运行参数记录。
(4)日常事故分析及其处理记录。
(5)日常巡回检查记录。
(6)全年运行值班记录及交接班记录。
(7)各主要设备维护保养及日常维修记录。
(8)设备和系统部件的大修和更换零配件及易损件记录。
(9)年度运行总结和分析资料等。
14、 对开式滑动轴承装配时,测量轴颈与轴瓦顶间隙的常用方法是()。
a.压铅法
b.千分表测量
c.置尺测量
d.游标卡尺测量
答案:a
解析:顶间隙:轴颈与轴瓦的顶间隙可用压铅法检查,铅丝直径不宜大于顶间隙的3倍。侧间隙:轴颈与轴瓦的侧间隙采用塞尺进行测量,单侧间隙应为顶间隙的1/2~1/3。
15、 下列符合监控系统主要输入设备安装要求的是()。
a.涡旋式流量传感器应垂直安装
b.水管型传感器开孔必须在管道保温之后进行
c.风管型传感器安装应在风格保温层完成前进行
d.电磁流量计应安装在流量调节阀的上游
答案:d
解析:a 选项错误,涡轮式流量传感器应水平安装,流体的流动方向必须与传感器壳体上所示的流向标志一致。b 选项错误,水管型传感器开孔与焊接工作,必须在管道的压力试验、清洗、防腐和保温前进行。c 选项错误,风管型传感器安装应在风管保温层完成后进行。
16、 电力架空线路施工程序中,拉线安装的紧前工序是()。
a.测量
b.架线
c.立杆
d.连线
答案:c
解析:电杆线路施工工序
(1)熟悉工程图纸,明确设计要求。
(2)按施工图计算出工程量,准备材料和机具。
(3)现场勘察,测量定位,确定线路走向。
(4)按地理情况和施工机械开挖电杆基础坑。
(5)电杆、横担、瓷瓶和各类金具检查及组装。
(6)根据杆位土质情况进行基础施工和立杆。
(7)拉线制作与安装。
(8)放线、架线、紧线、绑线及连线。
(9)送电运行验收,竣工资料整理。
17、 下列单机试运行的方案中不包括()。
a.单机试运行标准
b.单机试运行方案
c.单机试运行计划
d.安全与职业健康体系
答案:b
解析:单机试运行方案的内容:工程概况或试运行范围;编制依据和原则;目标与采用标准;
试运行前必须具备的条件;组织指挥系统;试运行程序与操作要求、进度安排;试运行资源配置;环境保护设施投运安排;安全与职业健康要求;试运行预计的技术难点和采取的应对措施。
18、 关于阀门,处于关闭状态时安装正确的是()。
a.与金属管道焊接方式连接时的阀门
b.与金属管道法兰方式连接的阀门
c.与非金属管道电熔连接时附近的阀门
d.与非金属管道热熔连接时附近的阀门
答案:b
解析:当阀门与金属管道以法兰或螺纹方式连接时,阀门应在关闭状态下安装;以焊接方式连接时,阀门应在开启状态下安装,对接焊缝底层应采用氩弧焊并对阀门采取防变形措施。
当非金属管道采用电熔连接或热熔连接时,接头附近的阀门应处于开启状态。
19、 确定可燃气体探测器安装位置的主要依据()。
a.被测气体的闪点
b.被测气体的温度
c.被测气体的密度
d.被测气体的浓度
答案:c
解析:可燃气体检测器和有毒气体检测器的安装位置应根据所检测气体的密度确定,其密度大于空气时,检测器应安装在距地面200~300mm 处;其密度小于空气时,检测器应安装在泄漏区域的上方。
20、 金属拱顶罐底板铺设后,首先施焊的焊缝是()。
a.底部伸缩缝
b.中幅板长焊缝
c.中幅板短焊缝
d.边缘板对接焊缝
答案:d
解析:底板、大角缝焊接
边缘板采用隔缝焊接(此前边缘板外侧300mm 左右的对接焊缝已在壁板安装前完成,内侧待边缘板与壁板的角缝焊接后再施焊);罐底与罐壁连接的角焊缝应先焊内侧环形角缝,再焊外侧环形角缝;焊工对称均匀分布,同一方向进行分段焊接;初层角焊缝采用分段退焊或跳焊法;中幅板焊接时先焊短焊缝、后焊长焊缝,焊前要将长焊缝的定位焊点全部磨去;遵循由罐中心向四周并隔缝对称焊接的原则,分段退焊或跳焊;最后焊工均布,同向施焊,完成中腹板与边缘板的焊接。

21、 下列风机中属于按排气压强不同分类的有()。
a.通风机
b.轴流风机
c.鼓风机
d.罗茨风机
e.压气机
答案:ace
解析:按照排气压强的不同可分为:通风机、鼓风机、压气机。
22、 地下管道放线测设的主要工作内容包括()。
a.引|测腰桩高程
b.槽口放线
c.测设中线控制桩
d.恢复中线
e.测设附属构筑物控制桩
答案:bcde
解析:地下管道放线测设:a.恢复中线,b.测设施工控制桩(测设中线控制桩、测设附属构筑物控制桩),c.槽口放线。
a 选项错误,引测腰桩高程属于地下管道施工测量
23、 关于手拉葫芦使用的说法正确的有()。
a.手拉葫芦的施力方向应在链轮平面上
b.作业时操作者不得站在被吊物上面操作
c.可将下吊钩回扣到起重链条上起吊重物
d.不得将重物吊起后停留在空中而离开现场
e.吊挂点的承载能力不得低于1.05 倍额定载荷
答案:abde
解析:手拉葫芦的使用要求
①使用前须检查起升结构的完好性、运转部分的灵活性及润滑是否良好,拉链应灵活自如,不应有跑链、掉链和卡滞现象。
②使用时应将链条摆顺,逐渐拉紧,两吊钩受力在一条轴线上,经检查确认无问题后,再进行起重作业。
③手拉葫芦吊挂点承载能力不得低于1.05 倍的手拉葫芦额定载荷;当采用多台葫芦起重同一工件时,操作应同步,单台葫芦的最大载荷不应超过其额定载荷的70%。
④手拉葫芦在垂直、水平或倾斜状态使用时,手拉葫芦的施力方向应与链轮方向一致,以防卡链或掉链。
24、 下列属于焊缝的破坏性检验的是()。
a.拉伸试验
b.疲劳试验
c.金相试验
d.耐压实验
e.泄漏试验
答案:abc
解析:常用的破坏性检验包括:力学性能试验(弯曲试验、拉伸试验、冲击试验、硬度试验、断裂性试验、疲劳试验)、化学分析试验(化学成分分析、不锈钢晶间腐蚀试验、焊条扩散氢含量测试)、金相试验(宏观组织、微观组织)、焊接性试验。
常用的非破坏性检验包括:外观检验、无损检测(渗透检测、磁粉检测、超声检测、射线检测)、耐压试验和泄漏性试验。
25、 下列焊接检验方法中属于无损检测的有()。
a.渗透检测
b.超声波检测
c.射线检测
d.泄漏性试验
e.耐压试验
答案:abc
解析:无损检测(渗透检测、磁粉检测、超声检测、射线检测)。
26、 下列计量器具中,属于b 类计量器具的有()。
a.直角尺
b.百分表
c.经纬仪
d.万用表
e.自准直仪
答案:abcd
解析:b 类计量器具是用于工艺控制、质量检测及物资管理的计量器具。例如:卡尺、千分尺、百分表、千分表、水平仪、直角尺、塞尺、水准仪、经纬仪、测厚仪;温度计、温度指示调节仪;压力表、测力计、转速表、砝码、硬度计、万能材料试验机、天平;电压表、电流表、欧姆表、电功率表、功率因数表;电桥、电阻箱、检流计、万用表、标准电信号发生器;示波器、阻抗图示仪、电位差计、分光光度计等。
e 选项自准直仪属于a 类计量器具。
27、 下列绝缘体材料中,属于无机绝缘体材料的有()。
a.石棉
b.瓷器
c.云母
d.树脂
e.棉纱
答案:abc
解析:无机绝缘材料:有云母、石棉、大理石、瓷器、玻璃和硫黄等,主要用作电机和电器绝缘、开关的底板和绝缘子等。
有机绝缘材料:有矿物油、虫胶、树脂、橡胶、棉纱、纸、麻、蚕丝和人造丝等,大多用于制造绝缘漆、绕组和导线的被覆绝缘物等。
28、 下列电力设施中,纳入电力线路设备保护范围的有()。
a.变压器
b.互感器
c.断路器
d.绝缘子
e.隔离开关
答案:abce
解析:电力线路设施的保护范围
电力线路上的电器设备:变压器、电容器、电抗器、断路器、隔离开关、避雷器、互感器、熔断器、计量仪表装置、配电室、箱式变电站及其有关辅助设施。
29、 根据《风力发电工程施工与验收规范》,当风速为9m/s 时可吊装的风电设备为
a.塔架
b.风轮
c.机舱
d.叶片
e.发电机
答案:ac
解析:当风速大于制造厂家的规定时,不得进行塔架、机舱、风轮、叶片等部件的吊装作业。
制造厂家未规定安装风速的,叶片和风轮安装风速不宜超过8m/s,塔架、机舱安装风速不宜超过10m/s。
30、 下列属于单体设备基础的测量()
a.基础划线
b.基准点埋设
c.高程测量
d.中心标板的埋设
e.横截面的测量
答案:abcd
解析:单体设备安装基础的测量
(1)基础划线及高程测量
(2)中心标板和基准点的埋设

31、 背景材料
某施工单位承接某综合交通枢纽项目的机电安装工程。工程内容包括:建筑电气、建筑智能化、建筑给排水、通风与空调、消防、防雷接地等安装,施工单位根据建设单位要求编制单位工程施工进度计划批准后进行了实施前交底。
涉及到的交底人员:项目负责人、计划人员、调度人员、作业班组人员及相关物资供应、安全质量管理人员。内容包括:施工进度控制重点、各专业的衔接关系及时间点、安全技术措施要领和质量目标。
项目部据现场实际情况,通过对影响施工质量因素特性进行分析,编制母线槽安装质量方案,并在施工过程中加以实施。
2024年二建《机电实务(卷1)》考试真题及答案-完整版
问题:
1.单位施工进度计划实施前交底需补充什么内容?
2.母线槽安装质量预控方案主要内容?
3.图中母线槽安装存在什么质量问题?怎样整改?
4.通电运行前应做什么测试,试验合格要求是什么?
答案:
1、答案:单位施工进度计划实施前交底需补充:施工用人力资源和物资供应保障情况、各专业(含分包方)的分工。

2、答案:母线槽安装质量预控方案主要内容:工序(过程)名称、可能出现的质量问题、提出的质量预控措施三部分。

3、答案:问题①:吊杆直径6mm 错误,整改:室内配电母线槽的圆钢吊架直径不得小于8mm问题②:吊杆设置在母线槽连接器处错误。整改:固定点位置不应设置在母线槽的连接处或分接单元处。问题③:中间一节母线槽未设施支吊架错误。整改:每节母线槽不得少于1 个支架。

4、答案:母线槽通电前应做绝缘电阻测试和交流工频耐压试验,母线槽绝缘电阻值不应小于0.5mω。

32、 背景材料

背景暂缺
2024年二建《机电实务(卷1)》考试真题及答案-完整版
问题
1.压缩机组的中间冷却器、缓冲罐安装是否需要办理施工告知?说明理由。
2.压缩机组吊装运输是否属于超危大工程,说明理由?

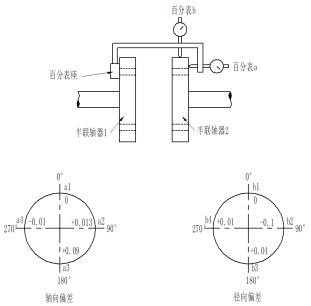

3.根据图中轴向、径向偏差分析百分表读数是否正常?说明理由。
4.分析油循环时润滑油管道回油不畅的主要原因,应如何处理?

答案
1、答案:需要办理施工告知。理由:中间冷却器、缓冲罐为压力容器,属于特种设备,施工前应办理施工告知。

2、答案:不属于超危大工程。理由:卷扬机配合滑轮组、手拉葫芦为非常规起重,起重量达到9.6t,未超过100kn,不属于超危大工程。

3、答案:不正常。测量的读数必须符合a1 a3=a2 a4;b1 b3=b2 b4 条件才属正确。
a1 a3=0.09,a2 a4=0.12;不相等。b1 b3=0.04,b2 b4=-0.09;不相等。

4、答案:漏装油热电偶导致油温测量不准确,使油温过低影响油流动速度。处理方式:加装油热电偶,将温度加热到正常范围。

33、 背景材料

安装公司承接了某大学图书馆的消防安装工程,内容包含:消防给水及消火栓系统、自动喷水灭火系统,高压细水雾灭火系统和火灾自动报警安装,该图书馆共三层,总建筑面积为4200平方米,高14m,其中一、二层为阅览室,采用自动喷水灭火系统;三层为藏书室,采用高压细水雾灭火系统。
2024年二建《机电实务(卷1)》考试真题及答案-完整版

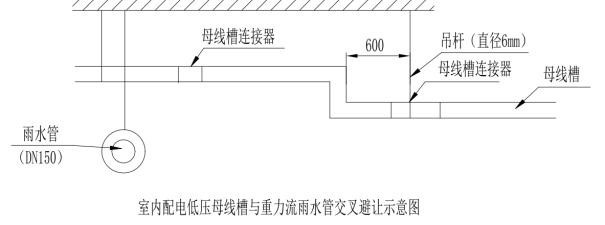

工程开工前,项目部完成了施工组织设计及施工方案编制等技术准备工作,并由方案编制人员向施工人员进行了技术交底。交底时使用了大量的细部节点图如下图。并对消防水泵接合器组装进行交底。
工程开工后,监理单位在审查点型烟感火灾探测器进场报验资料时,发现缺少3c 认证证书,经补充后通过验收。
工程完工后,建设单位组织设计单位、监理单位、施工单位进行了消防工程验收,涉及消防的各分部分项工程验收合格,并在验收合格之日起5个工作日内向消防设计审核部门办理了消防验收备案。
问题:
子题:简答题
1.施工方案交底应包含哪些内容?
2.图中1.2 号件的名称是?水流是流向a 还是b?
3.点型烟感火灾探测器的进场报验资料还应有哪些?
4.建设单位向消防主管部门办理验收备案的做法是否合规?为什么?

答案
1、答案:施工方案交底内容包括施工程序和顺序、施工工艺、操作方法、要领、质量控制、安全措施、环境保护措施等。

2、答案:(1)1 是止回阀,2 是安全阀。(2)水流是流向a。

3、答案:清单、使用说明书、质量合格证明文件、国家法检机构的检验报告等文件。

4、答案:(1)不合规(2)原因:该大学图书馆面积为4200m 超过2500m²,为特殊工程,竣工验收后应向住房城乡建设部门进行申报消防验收,办理备案不妥。

34、 背景材料

某住宅小区建设一座热力站,小区住宅楼采用低温地板辐射采暖系统供热,该热力站内的设备、管道、电气、台控系统等安装工程由某施工单位承担,该热力站主要工艺设计参数见表3,管道均采用无缝钢管,材质为20 号钢:表3 热力站主要工艺设计参数见表
2024年二建《机电实务(卷1)》考试真题及答案-完整版

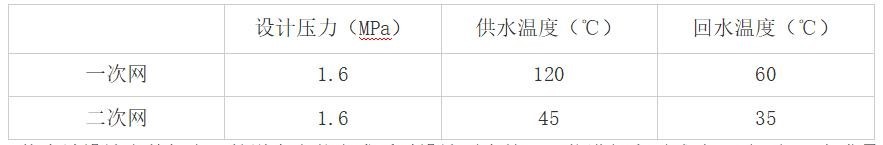

热力站设计文件规定,管道在安装完成后以设计压力的1.5 倍进行水压试验。项目部现有满足精度要求的量程分别为0~2.5mpa、0~4.0mpa、0~6.0mpa 三种规格压力表。施工单位在机组安装完毕后,根据工程实际绘制的热力站内供热机组主要设备、工艺管道系统图如图3。

经审查发现图4 中管件、压力表及温度计安装存在多处错误,要求整改。
2024年二建《机电实务(卷1)》考试真题及答案-完整版
施工合同要求热力站必须在规定的供热时间投入正常运行,以保证居民的供暖。为确保热力站工程按工期完成,施工单位确定机电工程施工进度目标,建目标控制体系,明确施工现场进度控制人员及其分工,落实各管理层进度控制任务和责任。
工程竣工后,施工单位向热力站工程的建设单位提交竣工资料时,建设要求施工单位同时提交特种设备管理的有关技术资料。
问题
1.指出图3 当中的错误之处。
2.根据一二次网水压试验要求,判断项目部三种规格的压力表是否合适?
3.补充完整施工单位工程进度控制的组织措施中有哪些制度。
4.建设单位要求施工单位提交特种设备管理资料是否合理?说明理由。

答案
1、答案:错误1:二次网供水管道上压力表和温度计安装错误。整改:压力计应该安装在温度计的上游部位。错误2:可曲挠橡胶接头安装在止回阀后错误。整改:应安装在热网循环泵后。错误3:旁通管路装止回阀错误。
整改:旁通管路上应安装控制阀。

2、答案:0~4.0mpa 的压力表合适。一二次管网水压试验压力为1.6x1.5=2.4mpa。压力表的满刻度值应为被测最大压力的1.5~2 倍,即2.4×1.5=3.6mpa;2.4×2=4.8mpa,选用的压力变满刻度值应为3.6~4.8mpa,所以,0~4.0mpa 的压力表合适。

3、答案:(1)建立工程进度报告制度,建立进度信息沟通网络,实施进度计划的检查分析制度。
(2)建立施工进度协调会议制度,包括协调会议举行的时间、地点、参加人员等。(3)建立机电工程图纸会审、工程变更和设计变更管理制度。

4、答案:合理理由:最高工作压力大于或者等于0.1mpa,介质最高工作温度高于或者等于标准沸点的液体,且公称直径大于或者等于50mm 的管道属于压力管道。背景中一次网设计压力为1.6mpa,输送的是120”的热水,且公称直径为159mm,属于特种设备中的压力管道。所以建设单位要求施工单位提交特种设备管理资料是合理的。

本文附件下载地址

下载链接:

提取码,获取方式如下

输入验证码 查看隐藏内容:

扫描二维码关注本站微信公众号或者在微信里搜索:建筑一生
回复 1002 获取验证码
weixin

验证码获取教程(如您不知如何操作,)

声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的龙8long8手机登录的版权请联系龙8long8手机登录,我们会尽快整改。请网友下载后24小时内删除!

long8官方网站头号玩家的联系方式:发送邮件

如有侵权,请联系删除 龙8long8手机登录-long8官方网站头号玩家 » 2024年二建《机电实务(卷1)》考试真题及答案-完整版
评论 (0)

本站公众号

contact

建工计算器

contact
网站地图
