当前位置: 龙8long8手机登录-long8官方网站头号玩家 » 执业考试 » 监理工程师 » 正文

2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版) -龙8long8手机登录

第1题 单选题 (每题1分,共80题,共80分)

1、 在工程建设领域实行执业资格注册制度,体现的工程质量控制原则是( )。
a. 质量第一
b. 以人为核心
c. 预防为主
d. 坚持质量标准
答案: b
解析:坚持以人为核心的原则。人是工程建设的决策者、组织者、管理者和操作者。工程建设中各单位、各部门、各岗位人员的工作质量水平,都直接和间接地影响工程质量。所以在工程质量控制中,要以人为核心,重点控制人的素质和人的行为,充分发挥人的积极性和创造性,以人的工作质量保证工程质量。

2、 下列技术文件中,作为国家质量奖励制度技术文件的是( )。
a. iso90000标准
b. 卓越绩效评价准则
c. 工程质量检验标准
d. 工程质量检验报告
答案: b
解析:卓越绩效评价准则是质量评审的依据,是国家质量奖励制度的技术文件。
3、 根据《房屋建筑工程质量保障办法》,在正常使用条件下,房屋建筑主体结构的最低保修期限是( )。
a. 20年
b. 40年
c. 设计文件规定年限
d. 50年
答案: c
解析:在正常使用下,房屋建筑工程的最低保修期限为:
(1)地基基础工程和主体结构工程,为设计文件规定的该工程的合理使用年限;
(2)屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏,为5年;
(3)供热与供冷系统,为2个采暖期、供冷期;
(4)电气管线、给水排水管道、设备安装为2年;
(5)装修工程为2年。
4、 根据iso90000版标准,下列工作内容中,属于工程监理企业质量管理体系总体设计工作的是( )。
a. 策划与准备
b. 教育与培训
c. 成立班子明确任务
d. 过程适用性评价
答案: d
解析:质量管理体系的建立包括:策划与准备、质量管理体系总体设计、编写质量管理体系文件。
策划与准备主要工作包括:贯标决策、统一思想;教育培训,统一认识;成立班子,明确任务;编制工作计划、环境与风险评价。
质量管理体系总体设计主要工作包括:确定质量方针、目标;过程适用性评价和体系覆盖范围确定;组织结构调整方案。
编写质量管理体系文件的主要工作包括:文件准备和企业调查;编写质量手册;编制必要的专门程序;编制必要的作业文件;文件发布。
5、 混凝土力学试验中,对于强度等值小于c60的混凝土,用100mm×100mm×100mm的非标准试件测得的强度值应乘以的尺寸换算系数是( )。
a. 0.85
b. 0.95
c. 1.05
d. 1.10
答案: b
解析:混凝土强度等级 当混凝土强度等级>c60时,宜采用标准试件;如使用非标准试件时,尺寸换算系数应由试验确定。
6、 下列监理文件资料中,反映项目监理机构检查工作内容,并记载发现的问题及其处理情况等内容的是( )。
a. 监理规划
b. 监理质量手册
c. 监理日志
d. 监理通知单
答案: c
解析:监理日志应反映监理检查工作的内容、发现的问题、处理情况及当日大事等。
7、 对混凝土结构构件进行预应力张拉施工时,项目监理机构应采取的工作方式是( )。
a. 巡视
b. 旁站
c. 平行检验
d. 见证取样
答案: b
解析:根据部门规范性文件,房屋建筑工程旁站的关键部位、关键工序是:
基础工程方面包括:土方回填,混凝土灌注桩浇筑,地下连续墙、土钉墙、后浇带及其他结构混凝土、防水混凝土浇筑,卷材防水层细部构造处理,钢结构安装;
主体结构工程方面包括:梁柱节点钢筋隐蔽工程,混凝土浇筑,预应力张拉,装配式结构安装,钢结构安装,网架结构安装,索膜安装。
8、 进行工程质量统计分析时,用数据变动幅度反映数据分散状况特征值的参数是( )。
a. 样本标准差
b. 变异系数
c. 极差
d. 总体标准差
答案: c
解析:极差是数据中最大值与最小值之差,是用数据变动的幅度来反映其分散状况的特征值。
9、 采用直方图法分析工程质量时,随机抽样抽取的数量应不少于( )个。
a. 100
b. 50
c. 30
d. 20
答案: b
解析:直方图的绘制方法,用随机抽样的方法抽取数据,一般要求数据在50个以上。
10、 混凝土拌合物性能试验中,用来表征混凝土拌合物流动性指标的是( )。
a. 表面密度
b. 抗离析性
c. 坍落度
d. 均匀度
答案: c
解析:混凝土拌合物稠度是表征混凝土拌合物流动性的指标,可用坍落度、维勃稠度或扩展度表示。
11、 检测实体结构混凝土强度时,用来确定抗折强度推定值的方法是( )。
a. 回弹法
b. 超声法
c. 超声回弹综合法
d. 钻芯法
答案: d
解析:钻芯法是从结构或构件中钻取圆柱状试件得到在检测龄期混凝土强度的方法,可用于确定检测批或单个构件的混凝土抗压强度推定值、劈裂抗拉强度推定值以及混凝土构件的抗折强度推定值。
12、 建设工程质量特性要素中,体现适用性的是( )。
a. 抗震能力
b. 抗冲击波能力
c. 设计使用年限
d. 耐酸能力
答案: d
解析:适用性,即功能,是指工程满足使用目的的各种性能。包括:理化性能,如:尺寸、规格、保温、隔热、隔声等物理性能,耐酸、耐碱、耐腐蚀、防火、防风化、防尘等化学性能。
选项a,抗震能力属于可靠性;选项b,抗冲击波能力属于安全性;选项c,设计使用年限耐久性。
13、 为保证钢结构中永久性普通螺栓紧固的可靠性,螺栓外露丝扣数应不少于( )扣。
a. 1
b. 2
c. 3
d. 5
答案: b
解析:螺栓连接及高强度螺栓连接:永久性普通螺栓紧固应牢固、可靠,外露丝扣不应少于2扣,可通过观察和用小锤敲击检查。
14、 工程建设中,履行建筑材料准用、竣工备案质量监控职责的单位或部门是( )。
a. 建设单位
b. 监理单位
c. 行业行政主管部门
d. 施工单位
答案: c
解析:政府的工程质量控制。政府属于监控主体,它主要是以法律法规为依据,通过抓工程报建、施工图设计文件审查、施工许可、材料和设备准用、工程质量监督、工程竣工验收备案等主要环节实施监控。
15、 根据《工程质量安全手册(试行)》,为满足抗震设防要求,混凝土结构构件中钢筋弯钩的弯折角度最小值是( )。
a. 45°
b. 60°
c. 90°
d. 135°
答案: d
解析:箍筋、拉筋弯钩符合设计和规范要求。箍筋的末端应按设计要求做弯钩;对一般结构构件,箍筋弯钩的弯折角度不应小于90°;对有抗震设防专门要求的结构构件,箍筋弯钩的弯折角度不应小于135°;圆形箍筋两末端均应做不小于135°的弯钩。拉筋的末端应按设计要求做弯钩,并符合规范要求。

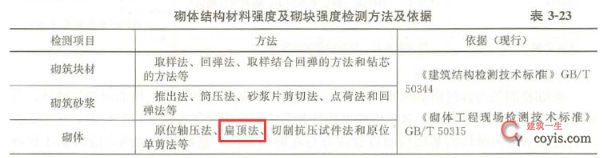

16、 根据《砌体工程现场检测技术标准》,扁顶法适于检测的参数是( )。
a. 砌块抗压强度
b. 砂浆抗压强度
c. 砌体抗压强度
d. 砌体抗剪强度
答案: c
解析:根据规范原文:扁顶法适用于推定普通砖砌体或多孔砖砌体的受压弹性模量、抗压强度或墙体的受压工作应力。
2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
17、 在工程建设程序中,根据已批准的初步设计,对较复杂的项目或特殊需求进行进一步验证,以便准确地解决计算问题的工作阶段称为( )阶段。
a. 方案设计
b. 技术设计
c. 施工图设计
d. 施工图变更设计
答案: b
解析: 技术设计是根据已批准的初步设计,对设计中比较复杂的项目、遗留问题或特殊需要,通过更详细的设计和计算,进一步研究、论证和明确其可靠性和合理性,准确地决定各主要技术问题。
18、 项目监理机构进行施工图设计质量管理时,应协助( )审查工程采用“四新”的审定备案情况。
a. 建设单位
b. 设计单位
c. 咨询单位
d. 施工单位
答案: a
解析:工程监理单位应协助建设单位审查工程采用“四新”的审定备案情况,不满足要求的应按规定进行试验、论证和专家审定后方可使用。
19、 下列报审表中,除项目监理机构签署意见外,还需建设单位签署审批意见的是( )。
a. 开工报审表
b. 施工组织设计报审表
c. 分包单位资格报审表
d. 施工试验室报审表
答案: a
解析:在工程开始前,施工单位须做好施工准备工作,待开工条件具备时,应向项目监理机构报送工程开工报审表及相关资料。审查合格后,则由总监理工程师签署审核意见,并报建设单位批准后,总监理工程师签发开工令。
20、 装配式混凝土工程中,预制构件与后浇混凝土结合部位粗糙面的面积占结合面面积的比例最小值是( )。
a. 60%
b. 70%
c. 80%
d. 90%
答案: c
解析:预制构件的粗糙面或键槽符合设计要求。预制构件与后浇混凝土、灌浆料、坐浆材料的结合面应设置粗糙面、键槽;粗糙面的面积不宜小于结合面的80%。
21、 根据《混凝土结构工程施工质量检验规范》,预拌混凝土搅拌站生产有抗冻抗渗要求的c25混凝土时,用砂应满足的要求是( )。
a. 含泥量不大于3.0%,泥块含量不大于1.0%
b. 含泥量不大于5.0%,泥块含量不大于2.0%
c. 含泥量不大于4.0%,泥块含量不大于1.0%
d. 含泥量不大于3.0%,泥块含量不大于2.0%
答案: a
解析:对有抗冻抗渗或其他要求的小于或等于c25的混凝土用砂,含泥量应不大于3.0%,泥块含量不应大于1.0%。
22、 装配式建筑预制混凝土构件生产中,钢筋、套筒和预埋件安装完毕,必须经驻厂监理工程师组织完成( )验收后,方可进入后续环节。
a. 工艺
b. 工序
c. 检验批
d. 隐蔽工程
答案: d
解析:组模、涂刷隔离剂、钢筋制作、钢筋安装、套筒安装、预埋件安装等环节,必须检验合格并经驻厂监理完成隐蔽工程验收,才能进行下一道工序。
23、 在建设工程施工过程中,监理巡视时发现混凝土浇筑有麻面现象,监理应下达的文件是( )。
a. 工程暂停令
b. 工作联系单
c. 监理通知单
d. 监理指令
答案: c
解析:在工程质量控制方面,项目监理机构发现施工存在质量问题的,或施工单位采用不适当的施工工艺,或施工不当,造成工程质量不合格的,应及时签发监理通知单,要求施工单位整改。
24、 根据《工程质量安全手册(试行)》,监理单位发现施工存在严重安全隐患,通知施工单位,施工单位拒不整改的,应通知( )。
a. 建设单位
b. 施工企业管理单位
c. 监理企业管理单位
d. 政府主管部门
答案: d
解析:根据住房和城乡建设部发布的《工程质量安全手册(试行)》,监理单位发现安全事故隐患严重且施工单位拒不整改或者不停止施工的,应及时向政府主管部门报告。
25、 根据《危险性较大的分部分项工程安全管理规定》,对于混凝土模板支撑工程,应编制专项施工方案并组织专家论证的情形是( )。
a. 搭设高度为6m
b. 搭设跨度为20m
c. 施工总荷载为10kn/m²
d. 集中线荷载为5kn/m
答案: b
解析:混凝土模板支撑工程:搭设高度8m及以上,或搭设跨度18m及以上,或施工总荷载(设计值)15kn/m²及以上,或集中线荷载(设计值)20kn/m及以上。

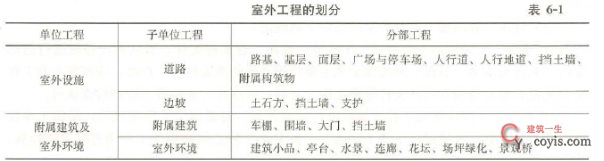

26、 根据《建设工程施工质量验收统一标准》,附属建筑及室外环境工程中的建筑小品应作为一个( )进行施工质量验收。
a. 检验批
b. 分项工程
c. 分部工程
d. 子单位工程
答案: c
解析:
2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
27、 根据《建设工程施工质量验收统一标准》,关于建筑工程施工质量控制与验收的说法,正确的是( )。
a. 采用的成品、半成品与建筑构配件应进行进场检验
b. 下道施工工序应紧随上道工序施工
c. 重要工序应经监理员检查认可后方可进行下道工序施工
d. 检验批的质量应仅按主控项目进行验收
答案: a
解析:选项a正确,建筑工程采用的主要材料、半成品、成品、建筑构配件、器具和设备应进行进场检验。
选项b错误,各施工工序应按施工技术标准进行质量控制,每道施工工序完成后,经施工单位自检符合规定后,才能进行下道工序施工。
选项c错误,对于项目监理机构提出检查要求的重要工序,应经专业监理工程师检查认可,才能进行下道工序施工。
选项d错误,检验批的质量应按主控项目和一般项目验收。
28、 根据《建筑工程施工质量验收统一标准》,在施工质量水平合格的前提下,一般项目计量抽样的错判概率α和漏判概率β不宜超过的比例是( )。
a. 均为3%
b. 均为5%
c. 分别为3%和10%
d. 分别为5%和10%
答案: d
解析:计量抽样的错判概率a和漏判概率β可按下列规定采取:
1)主控项目:对应于合格质量水平的α和β均不宜超过5%。
2)一般项目:对应于合格质量水平的α不宜超过5%,β不宜超过10%。
29、 根据《建筑工程施工质量验收统一标准》,单位工程竣工预验收合格后,组织单位工程竣工验收的主体是( )。
a. 质量监督机构
b. 建设单位
c. 施工单位
d. 设计单位
答案: b
解析:竣工预验收合格后,由施工单位向建设单位提交工程竣工报告和完整的质量控制资料,申请建设单位组织工程竣工验收。
30、 根据《建筑工程施工质量验收统一标准》,进行检验批验收时,对于主控项目不能满足验收规定的严重质量缺陷,应采取的措施是( )。
a. 改变使用功能
b. 返工
c. 设计变更后降级使用
d. 降低验收标准后验收
答案: b
解析:返工处理。当工程质量未达到规定的标准和要求,存在的严重质量缺陷,对结构的使用和安全构成重大影响,且又无法通过修补处理的情况下,可对检验批、分项、分部工程甚至整个工程返工处理。
31、 根据《房屋建筑工程质量保修办法》,建筑主体结构的保修期开始时间是( )。
a. 主体结构验收之日
b. 装饰装修工程验收之日
c. 竣工验收合格之日
d. ***
答案: c
解析:建设工程的保修期,自竣工验收合格之日起计算。
32、 工程实施中,因地基沉降导致混凝土梁柱节点开裂时,应由( )提出结构加固处理技术方案。
a. 法定检测机构
b. 项目监理机构
c. 施工单位
d. 设计单位
答案: d
解析:质量事故技术处理方案一般由施工单位提出,经原设计单位同意签认,并报建设单位批准。
对于涉及结构安全和加固处理等的重大技术处理方案,一般由原设计单位提出。必要时,应要求相关单位组织专家论证,以确保处理方案可靠、可行、保证结构安全和使用功能。
33、 某进口设备,按人民币计算的离岸价格233万元,国外运费6万元,国外运输保险费0.7万元。进口关税税率10%,增值税税率13%,不征收消费税,则该进口设备的组成计税价格为( )万元。
a. 233.00
b. 239.70
c. 263.67
d. 297.95
答案: c
解析:组成计税价格=到岸价×人民币外汇牌价 进口关税 消费税=(233 6 0.7)×(1 10%)=263.67万元。
34、 某建设项目,设备及工器具购置费9000万元,建筑安装工程费11000万元,工程建设其他费用8000万元,基本预备费1400万元,涨价预备费1500万元,建设期利息1200万元,问该项目的建设投资为( )万元。
a. 28000
b. 29000
c. 30900
d. 32100
答案: c
解析:建设投资,由设备及工器具购置费、建筑安装工程费、工程建设其他费用、预备费(包括基本预备费和涨价预备费)组成。
建设投资=9000 11000 8000 1400 1500 =30900万元。
35、 为了有效控制建设工程投资,项目监理机构宜采取的组织措施是( )。
a. 参与处理索赔事宜
b. 进行工程计量
c. 审核施工组织设计
d. 落实投资控制职能分工
答案: d
解析:组织措施
(1)在项目监理机构中落实从投资控制角度进行施工跟踪的人员、任务分工和职能分工。
(2)编制本阶段投资控制工作计划和详细的工作流程图。
选项a属于合同措施,选项b属于经济措施,选项c属于技术措施。

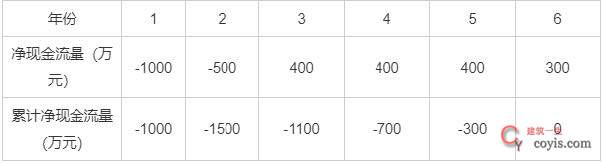

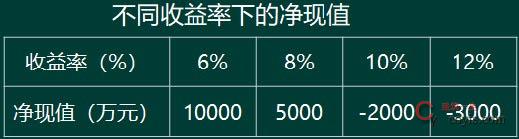

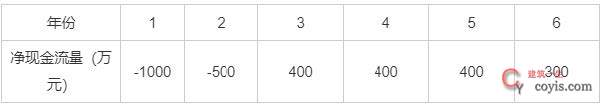

36、 某具有常规现金流量的投资项目,在不同收益率下的净现值见下表,采用线性内插法计算的内部收益率为( )。
2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
a. 8.9%
b. 9.4%
c. 9.8%
d. 10.2%
答案: b
解析:
2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
irr=8% (5000÷7000)×(10%-8%)=9.4%。

37、 下列费用中,属于建筑安装工程费中规费的是( )。
a. 劳动保险费
b. 工伤保险费
c. 劳动保护费
d. 特殊地区施工津贴
答案: b
解析:规费包括:养老保险费、失业保险费、医疗保险费、生育保险费、工伤保险费、住房公积金。
选项ac属于企业管理费;选项d属于人工费。
38、 某施工机械预算价格200万元,折旧年限10年,年平均工作225个台班,残值率3%,则该机械台班折旧费为( )元。
a. 862.22
b. 888.89
c. 8622.22
d. 8888.89
答案:a
解析:台班折旧费=机械预算价格×(1-残值率)÷耐用总台班数=200×10000×(1-3%)÷(10×225)=862.22元

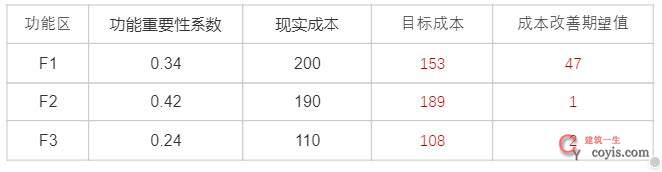

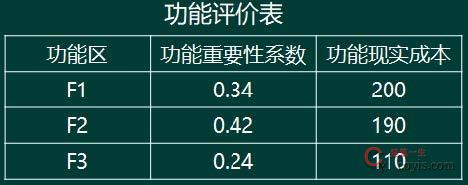

39、 某产品的功能现实成本500元,目标成本450元,该产品分为三个功能区,各功能区的重要性系数和现实成本见下表,应用价值工程时,选择改进对象的优先次序是( )。
2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
a. f1-f2-f3
b. f1-f3-f2
c. f2-f3-f1
d. f3-f1-f2
答案: b
解析:分别计算各功能区目标成本和成本改善期望值:
2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
选择改进对象的优先次序应为:f1-f3-f2。
f1:成本系数=200÷500=0.4,价值系数=0.34÷0.4=0.85;
f2:成本系数=190÷500=0.38,价值系数=0.42÷0.38=1.105;
f3:成本系数=110÷500=0.22,价值系数=0.24÷0.22=1.091;
选择改进对象的优先次序应为:f1-f3-f2。
40、 某建设项目,设备及工器具购置费56700万元,建设安装工程费56431万元,工程建设其他费21147万元,基本预备费费率5%,则该项目的基本预备费为( )万元。
a. 3878.90
b. 3892.35
c. 5656.55
d. 6713.90
答案: d
解析:基本预备费=(设备及工器具购置费 建筑安装工程费十工程建设其他费)×基本预备费率=(56700 56431 21147)×5%=6713.90万元。
41、 承担abs《资产证券化》融资风险的主要对象是( )。
a. 众多投资者
b. 政府
c. 贷款机构
d. 经营者
答案: a
解析:abs则由众多的投资者承担,而且债券可以在二级市场上转让,变现能力强。
42、 根据《政府投资项目可行性研究报告编写大纲(2023年版)》,编写项目可行性研究报告时,应在( )项下描述拟建项目总体布局、建设标准等内容。
a. 项目建设背景和必要性
b. 项目需求分析和产出方案
c. 项目选址与要素保障
d. 项目运营方案
答案: b
解析:项目需求分析与产出方案:
1.需求分析
2.建设内容和规模结合项目建设目标和功能定位等,论证拟建项目的总体布局、主要建设内容及规模,确定建设标准。
3.项目产出方案
43、 某企业拟从银行借款,有4家银行可提供贷款,贷款的条件见下表,4家银行均按复利计息。仅按融资成本最低决策时,该企业应选择向( )银行借款。

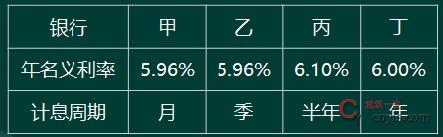

2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
a. 甲
b. 乙
c. 丙
d. 丁
答案: d
解析:甲年实际利率(1 5.96%/12)12-1=6.13%
乙年实际利率(1 5.96%/4)4-1=6.09%
丙年实际利率(1 6.1%/2)2-1=6.19%
丁年实际利率6.00%
丙>甲>乙>丁,选 d。
44、 某经营性项目,在正常运营年份,外购原材料、燃料动力费及其他材料费共计200万元,应付账款周转次数2次,预收营业收入500万元,预收账款周转次数2次,年经营成本280万元,应收账款周转次数2次,则该项目估算的流动负债为( )万元。
a. 240
b. 250
c. 350
d. 390
答案: c
解析:应付账款=200÷2=100万元,
预收账款=500÷2=250万元,
流动负债=应付账款 预收账款=100 250=350万元。
45、 在民用建筑设计中,推行绿色设计应坚持的理念是( )。
a. 在充分考虑项目功能、质量、成本等因素的同时,着重考虑项目环境属性并将其作为设计目标
b. 将项目环境属性作为项目设计最优先考虑的目标,同时兼顾项目功能、质量、成本等目标
c. 在保证项目环境属性目标最优的前提下,适当考虑项目功能和质量目标
d. 将提高绿地率和绿化率作为项目设计的最高目标,同时兼顾项目质量和成本
答案: a
解析:“绿色”就是要推行绿色设计。绿色设计是指在项目整个寿命周期内,要充分考虑对资源和环境的影响,在充分考虑项目的功能、质量、建设周期和成本的同时,更要优化各种相关因素,着重考虑产品环境属性(可拆卸性、可回收性、可维护性、可重复利用性等)并将其作为设计目标,使项目建设和运行过程中对环境的总体负影响减到最小。
46、 运用abc分析法选择某种产品的价值工程研究对象时,a类零部件应具有的特点是( )。
a. 占零部件总数比例较高但占产品总成本比重较低
b. 占零部件总数比例较低但占产品总成本比重较高
c. 占零部件总数比例较低但占产品总成本比重较低
d. 占零部件总数比例较高但占产品总成本比重较高
答案: b
解析:将占总成本70%~80%而占零部件总数10%~20%的零部件划分为a类部件;将占总成本5%~10%而占零部件总数60%~80%的零部件划分为c类;其余为b类。其中a类零部件是价值工程的主要研究对象。
47、 因施工场地不能满足工程施工正常需要,属于来自( )的进度影响因素。
a. 自然环境
b. 社会环境
c. 建设单位
d. 组织管理
答案: c
解析:业主因素。如业主使用要求改变而进行设计变更;应提供的施工场地条件不能及时提供或所提供的场地不能满足工程正常需要;不能及时向施工承包单位或材料供应商付款等。
48、 对于单一的,具有独立性的单项工程建设项目,采用二级概算编制形式编制的是( )。
a. 总概算和综合概算
b. 综合概算和单位工程概算
c. 总概算和单位工程概算
d. 单位工程概算和分部工程概算
答案: c
解析:设计概算文件的编制应视项目情况采用三级概算(总概算、综合概算、单位工程概算)或二级概算(总概算、单位工程概算)编制形式。对单一的、具有独立性的单项工程建设项目,按二级编制形式编制,在单位工程概算基础上,直接编制总概算。
49、 某分部工程有4个施工过程,划分为4个施工段组织加快的成倍节拍流水施工,各施工段的成本节拍分别是2天、4天、4天、2天,则该工程应组织的专业工作队数是( )个。
a. 4
b. 6
c. 8
d. 12
答案: b
解析:(1)最大公约数k=2
(2)施工队伍总数=2/2 4/2 4/2 2/2=6个
50、 根据《建设工程工程量清单计价规范》,工程量清单分为( )两类。
a. 招标工程量清单和投标工程量清单
b. 招标工程量清单和已标价工程量清单
c. 招标工程量清单和最高投标限价清单
d. 公开招标工程量清单和邀请招标工程量清单
答案: b
解析:工程量清单分为以下两类:
(1)招标工程量清单。招标人依据国家标准、招标文件、设计文件以及施工现场实际情况编制的,随招标文件发布供投标报价的工程量清单,包括其说明和表格。
(2)已标价工程量清单。构成合同文件组成部分的投标文件中已标明价格,经算术性错误修正(如有)且承包人已确认的工程量清单,包括其说明和表格。
51、 编制招标工程量最高投标限价时,若分部分项工程需要使用招标文件提供的暂估价的材料,则该部分项工程综合单价中相应的材料费用应该( )计算。
a. 招标文件中提供的暂估价
b. 编制人自主确定的暂估价
c. 基准期该材料的最高的市场价
d. 合理建设期内该材料的市场均价
答案: a
解析:暂估价中的材料、工程设备单价等应按招标工程量清单列出的单价计入综合单价。暂估价中专业工程金额应按招标工程量清单中列出的金额填写。
52、 在招标工程投标报价时,投标人可自主报价的项目是( )。
a. 已提供暂估价的专业工程
b. 暂列金额
c. 安全文明施工费
d. 总承包服务费
答案: d
解析:(1)暂列金额应按照招标工程量清单中列出的金额填写,不得变动。
(2)暂估价不得变动和更改。暂估价中的材料、工程设备必须按照暂估单价计入综合单价;专业工程暂估价必须按照招标工程量清单中列出的金额填写。
(3)措施项目中的安全文明施工费应按照国家或省级、行业建设主管部门的规定计算,不作为竞争性费用。
(4)总承包服务费应根据招标工程量列出的专业工程暂估价内容和供应材料、设备情况,按照招标人提出协调、配合与服务要求和施工现场管理需要自主确定。
53、 对于采用固定总价方式计价的建设工程承包合同,其合同总价可以变更的情形是( )。
a. 工程量表中的工程量与实际工程量的偏差超过一定范围
b. 工程实施阶段物价与发包时物价相比偏差超过一定范围
c. 合同签订以后发生了设计和工程范围的变更
d. ***
答案: c
解析:采用这种合同,合同总价只有在设计和工程范围发生变更的情况下才能随之作相应的变更,除此之外,合同总价一般不得变动。
54、 工程施工中承包人遇到难以预见的不利物质条件,导致费用增加和工期延误,监理人处理承包人索赔的正确说法是( )。
a. 批复增加的费用,不批复延误的工期和利润补偿
b. 批复延误的工期,不批复增加的费用和利润补偿
c. 批复增加的费用和延误的工期,不批复利润补偿
d. 批复增加的费用、延误的工期和利润补偿
答案: c
解析:承包人遇到不利物质条件,可以索赔工期和费用,不可索赔利润。
55、 根据《建设工程质量保证金管理办法》,质量保证金预留总额不得高于工程价款结算总额的比例是( )。
a. 2%
b. 3%
c. 4%
d. 5%
答案: b
解析:《建设工程质量保证金管理办法》的相关规定,发包人应按照合同约定方式预留保证金,保证金总预留比例不得高于工程价款结算总额的3%。
56、 某土方工程,计划2月初至5月底开挖土方5万m³,匀速施工,预算单价60元/m³,至4月底实际累计开挖土方5.4万m³,实际单价68元/m³,采用赢得值(挣值)法评价该工程此刻的投资、进度状态时,结论正确的是( )。
a. 投资偏差-43.2万元
b. 进度偏差36万元
c. 投资绩效指数0.90
d. 进度绩效指数0.88
答案: a
解析:截至四月底计划完成量3÷4×5=3.75万m³,
已完工作预算投资=5.4×60=324万元,
已完工作实际投资=5.4×68=367.2万元,
计划工作预算投资=3.75×60=225万元,
投资偏差=已完工作预算投资-已完工作实际投资=324-367.2=-43.2万元,
进度偏差=已完工作预算投资-计划工作预算投资=324-225=99万元,
投资绩效指数=已完工作预算投资/已完工作实际投资=324/367.2=0.88,
进度绩效指数=已完工作预算投资/计划工作预算投资=324/225=1.44。
57、 为有效控制建设工程进度,可采取的合同措施是( )。
a. 严格控制合同变更
b. 对工期提前的承包人给予奖励
c. 审查承包商提交的进度计划
d. 建立工程进度报告制度
答案: a
解析:进度控制的合同措施主要包括:
(1)推行cm承发包模式,对建设工程实行分段设计、分段发包和分段施工;
(2)加强合同管理,协调合同工期与进度计划之间的关系,保证合同中进度目标的实现;
(3)严格控制合同变更,对各方提出的工程变更和设计变更,监理工程师应严格审查后再补入合同文件之中;
(4)加强风险管理,在合同中应充分考虑风险因素及其对进度的影响,以及相应的处理方法;
(5)加强索赔管理,公正地处理索赔。
选项b属于经济措施;选项c属于技术措施;选项d属于组织措施
58、 在编制施工进度计划时,因占有施工对象空间而必须列入进度计划的施工过程是( )。
a. 运输类施工过程
b. 制备类施工过程
c. 建造类施工过程
d. 加工类施工过程
答案: c
解析:由于建造类施工过程占有施工对象的空间,直接影响工期的长短,因此,必须列入施工进度计划,并且大多作为主导的施工过程或关键工作。
59、 下列进度控制工作内容中,属于建设工程进度监测系统的是( )。
a. 对比分析实际进度与计划进度
b. 分析进度偏差产生的原因
c. 分析偏差对后续工作和总工期的影响
d. 采取措施调整进度偏差
答案: a
解析:进度监测的系统过程:
(一)进度计划执行中的跟踪检查;
(二)实际进度数据的加工处理;
(三)实际进度与计划进度的对比分析。
选项bcd属于建设工程进度调整系统的内容。
60、 某工程有4个施工过程,划分为3个施工段组织流水施工,各施工过程在各施工段上的流水节拍(天)见下表,第ⅱ和第ⅲ两个施工过程之间有3天的工艺间歇时间,则该工程的流水施工工期是( )天。
2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
a. 16
b. 19
c. 22
d. 25
答案: d
解析:(1)累加数列:
i:3,7,9
ii:2,7,10
iii:3,6,10
iv:4,6,9
(2)错位相减、取大值,得流水步距分别为:
ki,ii=5
kii,iii=4
kiii,iv=4
(3)计算工期:t=(5 4 4) (4 2 3) 3=25d
61、 在工程网络计划中,计划工期指的是( )。
a. 根据网络计划时间参数计算而得到的工期
b. 由任务委托人所提出的指令性工期
c. 依据工期定额确定的工期
d. 根据要求工期和计算工期确定的工期
答案: d
解析:在网络计划中,工期一般有以下三种:
(1)计算工期。计算工期是根据网络计划时间参数计算而得到的工期。
(2)要求工期。要求工期是任务委托人所提出的指令性工期。
(3)计划工期。计划工期是指根据要求工期和计算工期所确定的作为实施目标的工期。
62、 在双代号网络计划中,对于有紧后工作的工作,其自由时差等于本工作紧后工作( )的差值最小值。
a. 最迟开始时间与本工作最早完成时间
b. 最早开始时间与本工作最迟完成时间
c. 最早开始时间与本工作最早完成时间
d. 最迟开始时间与本工作最迟完成时间
答案: c
解析:对于有紧后工作的工作,其自由时差等于本工作之紧后工作最早开始时间减本工作最早完成时间所得之差的最小值。
63、 关于双代号网络计划中关键节点的说法,正确的是( )。
a. 以关键节点开始的工作总时差和自由时差相等
b. 两端为关键节点的工作必然是关键工作
c. 关键节点组成的线路为关键线路
d. 关键工作两端的节点必为关键节点
答案: d
解析:选项a错误,以关键节点为完成节点的工作总时差和自由时差相等。
选项b错误,两端为关键节点的工作不一定是关键工作。
选项c错误,关键节点组成的线路不一定为关键线路。
选项d正确,关键工作两端的节点必为关键节点。
64、 建设工程设计阶段工作内容中,属于监理工程师的进度控制工作的是( )。
a. 编制设计准备阶段工作计划
b. 编制设计阶段总进度计划
c. 审核各专业出图计划
d. 审核设计单位提交的工程预算
答案: c
解析:建设工程设计阶段进度控制的主要任务是出图控制,也就是通过采取有效措施使工程设计者如期完成初步设计、技术设计、施工图设计等各阶段的设计工作,并提交相应的设计图纸及说明。
为此,监理工程师要审核设计单位的进度计划和各专业的出图计划,并在设计实施过程中,跟踪检查这些计划的执行情况,定期将实际进度与计划进度进行比较,进而纠正或修订进度计划。
选项ab错误,属于设计单位的进度控制内容;选项d错误,属于投资控制的内容。
65、 监理工程师对施工进度计划进行审核的主要内容是( )。
a. 施工进度控制目标的风险
b. 进度控制的工作流程
c. 进度控制人员职责
d. 施工顺序是否符合工艺要求
答案: d
解析:施工进度计划审核的内容主要有:
(1)进度安排是否符合工程项目建设总进度计划中总目标和分目标的要求,是否符合施工合同中开工、竣工日期的规定。
(2)施工总进度计划中的项目是否有遗漏,分期施工是否满足分批动用的需要和配套动用的要求。
(3)施工顺序的安排是否符合施工工艺的要求。
(4)劳动力、材料、构配件、设备及施工机具、水、电等生产要素的供应计划是否能保证施工进度计划的实现,供应是否均衡,需求高峰期是否有足够能力实现计划供应。
(5)总包、分包单位分别编制的各项单位工程施工进度计划之间是否相协调,专业分工与计划衔接是否明确合理。
(6)对于业主负责提供的施工条件(包括资金、施工图纸、施工场地、采供的物资等),在施工进度计划中安排得是否明确、合理,是否有造成因业主违约而导致工程延期和费用索赔的可能存在。
选项abc属于编制施工进度控制工作细则的主要内容。
66、 在单代号网络计划中,除终点节点代表的工作外,其他工作的总时差等于( )所得之和的最小值。
a. 本工作与各紧后工作之间的时间间隔加该紧后工作的自由时差
b. 本工作与各紧后工作之间的时间间隔加该紧后工作的总时差
c. 本工作的最早完成时间与各紧后工作的自由时差
d. 本工作的最早完成时间与各紧后工作的总时差
答案: b
解析:在单代号网络计划中,除终点节点代表的工作外,其他工作的总时差等于本工作与各紧后工作之间的时间间隔加该紧后工作的总时差所得之和的最小值。
67、 某工程单代号网络计划中,工作f的最早完成时间和最迟完成时间分别是8和10,紧后工作g的最早开始时间和最迟开始时间分别是11和14,则工作f和g之间的时间间隔是( )。
a. 2
b. 3
c. 4
d. 5
答案: b
解析:时间间隔是指紧后工作的最早开始时间与本工作最早完成时间的差值,即11-8=3。
68、 某工程双代号时标网络计划如下图所示,图中表明的正确信息是( )。
2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
a. 工作b的自由时差是2天
b. 工作d的自由时差是1天
c. 工作b的总时差是2天
d. 工作e的总时差是0天
答案: c
解析:选项a错误,工作b的自由时差是0天。
选项b错误,工作d的自由时差是0天。
选项c正确,工作b的总时差是2天。
选项d错误,工作e的总时差是1天。

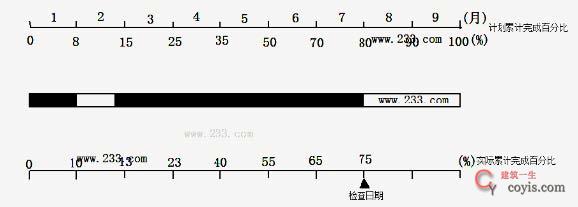

69、 某工程横道计划及7月末实际完成情况如下图所示,图中表明的正确信息是( )。
2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
a. 第1个月进度正常
b. 第3个月进度正常
c. 第5个月进度超前
d. 第7个月进度拖延
答案: b
解析:选项a错误,第1个月进度超出。
选项b正确,第3个月进度正常。
选项c错误,第5个月进度正常。
选项d错误,第7个月进度正常。
70、 下列物资供应进度控制工作中,属于监理工程师工作的是( )。
a. 优选物资供应单位
b. 主持召开物资供应单位协调会
c. 负责编制物资的供应计划
d. 负责物资供应的决策
答案: b
解析:选项a错误,应为向业主推荐优选的物资供应单位。
选项b正确,主持召开物资供应单位的协商会议。
选项c错误,监理工程师只编制由业主负责的物资供应计划。
选项d错误,协助业主进行物资供应决策。
71、 为使工程网络计划所需资源按照时间分布符合资源控制目标,可采用的优化方法是( )。
a. 改变网络计划中各项工作之间的逻辑关系
b. 改变网络计划中各项工作的持续时间
c. 改变某些工作的开始时间和完成时间
d. 改变某些工作的资源强度
答案: c
解析:资源优化的目的是通过改变工作的开始时间和完成时间,使资源按照时间的分布符合优化目标。
资源优化的前提条件是:
1)在优化过程中,不改变网络计划中各项工作之间的逻辑关系;
2)在优化过程中,不改变网络计划中各项工作的持续时间;
3)网络计划中各项工作的资源强度(单位时间所需资源数量)为常数,而且是合理的;
4)除规定可中断的工作外,一般不允许中断工作,应保持其连续性。
72、 某单代号搭接网络计划中,工作b与工作d的开始至开始时距(sts)为2,最早开始时间分别为8和15,则两项工作之间的时间间隔是( )。
a. 2
b. 5
c. 7
d. 9
答案: b
解析:两项工作之间的时间间隔=esj-esi-stsi,j=15-8-2=5。
73、 工程进度计划执行过程中,经检查发现某项工作实际进度偏差超过其自由时差,但未超过总时差,则该工作进度偏差产生的影响是( )。
a. 即影响后续工作的最早开始时间,也影响总工期
b. 即不影响后续工作的最早开始时间,也不影响总工期
c. 影响紧后工作的最早开始时间,但不影响总工期
d. 影响紧后工作的最早开始时间,也影响总工期
答案: c
解析:如果工作的进度偏差大于该工作的总时差,则此进度偏差必将影响其后续工作和总工期,必须采取相应的调整措施;如果工作的进度偏差未超过该工作的总时差,则此进度偏差不影响总工期。至于对后续工作的影响程度,还需要根据偏差值与其自由时差的关系作进一步分析。
如果工作的进度偏差大于该工作的自由时差,则此进度偏差将对其后续工作产生影响,此时应根据后续工作的限制条件确定调整方法;如果工作的进度偏差未超过该工作的自由时差,则此进度偏差不影响后续工作,因此,原进度计划可以不作调整。
74、 编制施工总进度计划时,需要确定的内容是( )。
a. 各分部分项工程的施工顺序
b. 各分项工程的开始和结束时间
c. 各单位工程的开始和结束时间
d. 各单位工程进度控制的深度
答案: c
解析:施工总进度计划一般是建设工程项目的施工进度计划。它是用来确定建设工程项目中所包含的各单位工程的施工顺序、施工时间及相互衔接关系的计划。
75、 下列施工进度拖延的情形中,监理工程师可批准工程延期的是( )。
a. 设计变更造成的工期
b. 施工机械未及时进场造成工程拖延
c. 工作延期的时间小于总时差
d. 工程质量原因造成工程暂停
答案: a
解析:监理工程师在审批工程延期时应遵循下列原则:
1.合同条件
监理工程师批准的工程延期必须符合合同条件。也就是说,导致工期拖延的原因确实属于承包单位自身以外的,否则不能批准为工程延期。这是监理工程师审批工程延期的一条根本原则。
2.影响工期
延期事件的工程部位,无论其是否处在施工进度计划的关键线路上,只有当所延长的时间超过其相应的总时差而影响到工期时,才能批准工程延期。如果延期事件发生在非关键线路上,且延长的时间并未超过总时差时,即使符合批准为工程延期的合同条件,也不能批准工程延期。
3.实际情况
选项bd属于承包单位自身的原因。
76、 题目收集中
a. 1
b. 1
c. 1
d. 1
答案: a
解析:1
77、 题目收集中
a. 1
b. 1
c. 1
d. 1
答案: a
解析:1
78、 题目收集中
a. 1
b. 1
c. 1
d. 1
答案: a
解析:1
79、 题目收集中
a. 1
b. 1
c. 1
d. 1
答案: a
解析:1
80、 题目收集中
a. 1
b. 1
c. 1
d. 1
答案: a
解析:1

第2题 多选题 (每题2分,共40题,共80分)

81、 下列监理工作中,属于项目监理机构施工阶段投资控制主要工作的有( )。
a. 协助建设单位签订工程勘察设计合同
b. 审查施工图预算
c. 签发勘察费用支付证书
d. 处理施工单位提出的工程变更费用
e. 审核竣工结算款
答案: d,e
解析:施工阶段投资控制的主要工作:
1.进行工程计量和付款签证。
2.对完成工程量进行偏差分析。
3.审核竣工结算款。
4.处理施工单位提出的工程变更费用。
5.处理费用索赔。
选项abc属于工程勘察设计阶段投资控制的主要工作。
82、 根据《钢结构工程施工质量验收标准》,下列检测内容中,属于钢结构构造检测的有( )。
a. 杠杆长细比
b. 构件垂直度
c. 支撑体系的连接
d. 防火涂层厚度
e. 支撑体系构件的尺寸
答案: a,c,e
解析:钢结构构造检测有杆件长细比、支撑体系的连接、支撑体系构件的尺寸和构件截面宽厚比等项目。
83、 卓越绩效评价原则和iso9000族标准相比较,两者的相同点有( )。
a. 基本原理和原则相同
b. 导向相同
c. 使用方法相同
d. 基本原理和思维方式相同
e. 关注点相同
答案: a,c,d
解析:《卓越绩效评价准则》与iso9000的相同点:
(1)基本原理和原则相同
(2)基本理念和思维方式相同
(3)使用方法(工具)相同
84、 采用控制图法进行工程质量统计分析的主要用途有( )。
a. 进行过程分析
b. 判断影响质量的主次因素
c. 从不同角度分析产品存在的质量问题
d. 进行过程控制
e. 显示两种质量数据之间的关系
答案: a,d
解析:控制图的用途
1)过程分析,即分析生产过程是否稳定。
2)过程控制,即控制生产过程质量状态。
选项b属于排列图法;选项c属于分层法;选项e属于相关图法。
85、 根据《建筑地基检测技术规范》,检测基桩桩长可采用的方法有( )。
a. 静载荷试验法
b. 旁孔投射法
c. 磁测桩法
d. 钻芯法
e. 电锯感应法
答案: b,d
解析:
2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
86、 项目监理机构对勘察成果进行程序性审查时,应审查的内容有( )。
a. 是否满足勘察任务书和相应设计阶段要求
b. 勘察成果是否齐全、可靠,满足国家法律法规和技术标准要求
c. 是否能提供满足设计,施工所需的岩土技术参数
d. 成果文件是否依据工程类别按有关规定执行审核、审批程序
e. 成果文件是否严格按照质量管理程序进行检查和验收
答案: b,d,e
解析:程序性审查主要包括下列内容:
(1)工程勘察资料、图表、报告等文件要依据工程类别按有关规定执行各级审核、审批程序,并由负责人签字。
(2)工程勘察成果应齐全、可靠,满足国家有关法律法规及技术标准和合同规定的要求。
(3)工程勘察成果必须严格按照质量管理有关程序进行检查和验收,质量合格方能提供使用。对工程勘察成果的检查验收和质量评定应当执行国家、行业和地方有关工程勘察成果检查验收评定的规定。
选项ac属于技术性审查。
87、 组织流水施工时,确定流水步距应满足的基本条件有( )。
a. 各施工过程应始终保持工艺先后顺序
b. 同一专业工作队在各个施工段上的劳动量大致相等
c. 各专业工作队保持连续作业
d. 相邻专业工作队可最大限度的实现合理搭接
e. 施工段内的施工机具具备足够的操作空间
答案: a,c,d
解析:流水步距的大小取决于相邻两个施工过程(或专业工作队)在各个施工段上的流水节拍及流水施工的组织方式。确定流水步距时,一般应满足以下基本要求:
(1)各施工过程按各自流水速度施工,始终保持工艺先后顺序;
(2)各施工过程的专业工作队投入施工后保持连续作业;
(3)相邻两个施工过程(或专业工作队)在满足连续施工的条件下,能最大限度地实现合理搭接。
选项be属于施工段的划分原则。
88、 根据iso9000质量管理体系标准,下列工作内容中,属于“领导作用”原则的有( )。
a. 让员工以主人公的责任感去解决各种问题
b. 将顾客的需求转化为要求
c. 确定质量方针、质量目标
d. 管理评审
e. 培训教育、人才资源
答案: c,d,e
解析:领导作用的基本内容包括:
(1)确定质量方针、质量目标。
(2)建立组织的发展前景。
(3)形成内部环境。
(4)确立组织结构、职责权限和相互关系。
(5)提供所需资源。
(6)培训教育,人才资源。
(7)管理评审。
选项a属于全员参与;选项b属于以顾客为关注焦点。
89、 根据《建设工程质量管理条例》,建设行政主管部门进行工程质量监督管理的工作内容有( )。
a. 检查法律法规和工程建设强制性标准执行情况
b. 抽查涉及工程主体结构安全和主要使用功能的工程实体质量
c. 检查建筑从业人员社保缴纳及薪酬支付情况
d. 抽查工程质量责任主体和质量检测等单位的工程质量行为
e. 依法对违法违规行为实施处罚
答案: b,d,e
解析:工程质量监督管理包含以下内容:
(1)执行法律法规和工程建设强制性标准的情况;
(2)抽查涉及工程主体结构安全和主要使用功能的工程实体质量;
(3)抽查工程质量责任主体(建设、勘察、设计、施工和监理单位)和质量检测等单位的工程质量行为;
(4)抽查主要建筑材料、建筑构配件的质量;
(5)对工程竣工验收进行监督;
(6)组织或者参与工程质量事故的调查处理;
(7)定期对本地区工程质量状况进行统计分析;
(8)依法对违法违规行为实施处罚。
90、 专业监理工程师检查、复核施工控制测量成果时,检查、复核的主要内容有( )。
a. 测量设备精度
b. 施工平面控制网
c. 施工高程控制网
d. 控制桩保护措施
e. 施工临时水准点
答案: b,c,d,e
解析:专业监理工程师应按照相应测量标准的要求对施工平面控制网、高程控制网和临时水准点的测量成果及控制桩的保护措施进行检查、复核。
91、 下列资金成本中,可作为比较筹资方式、选择筹资方案依据的有( )。
a. 个别资金成本
b. 综合资金成本
c. 边际资金成本
d. 影子资金成本
e. 绿色资金成本
答案: a,b,c
解析:资金成本是比较筹资方式、选择筹资方案的依据。资金成本有个别资金成本、综合资金成本、边际资金成本等形式,它们在不同情况下具有各自的作用。
92、 下列影响工程质量的因素中,属于建造方法的有( )。
a. 工艺方法
b. 操作人员作业能力
c. 施工方案
d. 机械设备性能
e. 操作方法
答案: a,c,e
解析:影响工程质量的因素很多,主要有五个方面:人、机械、材料、方法和环境。其中建造方法指工艺方法、操作方法和施工方案。
选项b属于人员素质因素,选项d属于机械设备因素。
93、 用于工程的主要材料进场时,专业监理工程师检查的资料有( )。
a. 厂家生产许可证
b. 出厂合格证
c. 工程应用证明
d. 材料化验单及性能检测报告
e. 厂家质量管理体系文件
答案: a,b,d
解析:对用于工程的主要材料,在材料进场时专业监理工程师应核查厂家生产许可证、出厂合格证、材质化验单及性能检测报告,审查不合格者一律不准用于工程。
94、 根据《工程质量安全手册(试行)》,设计模板工程支撑体系中应考虑各种工况的受力情况,应遵循的原则有( )。
a. 少悬挑多支撑
b. 根据模板安装、使用和拆除工况进行设计
c. 减少模板周转次数
d. 满足承载力、刚度要求
e. 满足整体稳固性要求
答案: b,d,e
解析:楼板支撑体系的设计应考虑各种工况的受力情况。框架式支撑结构、桁架式支撑结构、悬挑支撑结构、跨空支撑结构的模板及支架,应根据安装、使用和拆除工况进行设计,并应满足承载力、刚度和整体稳固性要求。
95、 根据《工程建设领域农民工工资专用账户管理暂行办法》,建设单位与总包单位订立书面工程施工合同时,应当约定的事项有( )。
a. 专用账户开户银行
b. 工程款计量周期和工程款进度结算办法
c. 建设单位拨付人工费用的周期和拨付日期
d. 人工费用的数额或占工程款的比例
e. 延期支付利息的计算方法
答案: b,c,d
解析:第五条 建设单位与总包单位订立书面工程施工合同时,应当约定以下事项:
(一)工程款计量周期和工程款进度结算办法;
(二)建设单位拨付人工费用的周期和拨付日期;
(三)人工费用的数额或者占工程款的比例等。
前款第三项应当满足农民工工资按时足额支付的要求
96、 对于装配式建筑预制混凝土构件施工,项目监理机构应遵循的工作职责有( )。
a. 审核拆分图、节点图设计优化
b. 进行生产工艺流程设计
c. 审查预制构件生产方案
d. 审查预制构件专项运输方案
e. 审查预制结构吊装方案
答案: c,d,e
解析:选项a错误,审核拆分图、节点图、构件图是否有原设计单位签章。
选项b错误,项目监理机构进行生产工艺流程审核。
选项c正确,项目监理机构进行生产方案的审查。
选项d正确,pc构件的运输应编制专项运输方案,报项目监理机构批准后执行。
选项e正确,项目监理机构应审核施工单位编制的吊装方案,提出审查意见,经总监理工程师签认后实施。
97、 根据《工程质量安全手册(试行)》,下列工作内容中,属于项目监理机构履行安全职责的有( )。
a. 编制监理规划
b. 审查工程开工报审表
c. 审查专项施工方案
d. 审查工程变更单
e. 审查相关单位安全生产许可证
答案: a,c,e
解析:根据住房和城乡建设部发布的《工程质量安全手册(试行)》,项目监理机构安全生产的监理行为应满足如下要求:
(1)按规定编制监理规划和安全监理实施细则;
(2)按规定审查施工组织设计中的安全技术措施或者专项施工方案;
(3)按规定审核各相关单位资质、安全生产许可证、“安管人员”安全生产考核合格证书和特种作业人员操作资格证书并做好记录;
(4)按规定对现场实施安全监理。发现安全事故隐患严重且施工单位拒不整改或者不停止施工的,应及时向政府主管部门报告。
98、 下列工程质量缺陷中,因设计差错导致的有( )。
a. 勘察钻孔问题不符合规定
b. 基岩起伏误判
c. 模板施工荷载取值过小
d. 变形缝设置不当
e. 悬挑构件未进行抗倾覆验算
答案: d,e
解析:设计差错。例如,盲目套用图纸,采用不正确的结构方案,计算简图与实际受力情况不符,荷载取值过小,内力分析有误,沉降缝或变形缝设置不当,悬挑结构未进行抗倾覆验算,以及计算错误等。
选项ab属于地质勘察数据失真。选项c错误,模板设计属于施工单位的工作。
99、 国家计量规范规定不宜计量的措施费中,适合采用费率法计算的有( )。
a. 脚手架工程费
b. 安全文明施工费
c. 二次搬运费
d. 冬雨期施工增加费
e. 夜间施工增加费
答案: b,c,d,e
解析:国家计量规范规定不宜计量的措施项目费,适合采用费率法计算的有:安全文明施工费、夜间施工增加费、二次搬运费、冬雨期施工增加费、已完工程及设备保护费。
100、 下列费用中,应列入工程建设其他费用中研究试验费的有( )。
a. 新结构、新材料试验费
b. 对构件进行破坏性试验所需费用
c. 对材料、构件和建筑安装物进行一般规定、检查所发生的费用
d. 支付科技成果、先进技术的一次性技术转让费
e. 管理评估费
答案: a,b,d
解析:检验试验费:是指施工企业按照有关标准规定,对建筑以及材料、构件和建筑安装物进行一般鉴定、检查所发生的费用,包括自设试验室进行试验所耗用的材料等费用。不包括新结构、新材料的试验费,对构件做破坏性试验及其他特殊要求检验试验的费用和建设单位委托检测机构进行检测的费用,对此类检测发生的费用,由建设单位在工程建设其他费用中列支。
研究试验费是指为建设工程提供或验证设计参数、数据资料等进行必要的研究试验以及设计规定在施工中进行的试验、验证所需费用,包括自行或委托其他部门研究试验所需人工费、材料费、试验设备及仪器使用费,支付的科技成果、先进技术的一次性技术转让费。按照设计单位根据本工程项目的需要提出的研究试验内容和要求计算。
101、 某投资方案各年净现金流量见下表,若基准收益率为5%,则对该投资方案进行分析可得到的正确结论有( )。
2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
a. 静态投资回收期为6年
b. 动态投资回收期超过6年
c. 内部收益率大于5%
d. 净现值小于0
e. 累计净现金流量为0
答案: a,b,d,e
解析:
2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
选项ae正确,第6年末累计净现金流量为0,静态投资回收期为6年。
选项b正确,动态投资回收期(项目累计现值等于零时的时间)要比静态投资回收期长些,显然超过6年。
选项c错误,选项d正确,动态投资回收期超过6年,即当基准收益率为5%时,计算期内的累计净现值小于0,因此内部收益率(在计算期内各年净现金流量的现值累计等于零时的折现率)小于5%。
102、 工程变更引起施工方案改变并使措施项目发生变化时,关于调整措施项目费的说法,正确的有( )。
a. 承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认
b. 安全文明施工费按照实际发生变化的措施项目调整,但费用可以浮动
c. 采用单价计算的,按照实际发生的措施项目及其已标价工程量清单项目的规定确定单价
d. 按总价(或系数)计算的,按照实际发生的措施项目调整,但应考虑报价浮动因素
e. 承包人事先未将拟实施的方案提交给发包人确认的,措施项目费可视情况调整
答案: a,c,d
解析:选项a正确,承包人提出调整措施项目费的,应事先将拟实施的方案提交发包人确认。
选项b错误,安全文明施工费按照实际发生变化的措施项目调整,不得浮动。
选项c正确,采用单价计算的措施项目费,按照实际发生变化的措施项目及前述已标价工程量清单项目的规定确定单价。
选项d正确,按总价(或系数)计算的,按照实际发生的措施项目调整,但应考虑报价浮动因素。
选项e错误,如果承包人未事先将拟实施的方案提交给发包人确认,则视为工程变更不引起措施项目费的调整或承包人放弃调整措施项目费的权利。
103、 施工单位计划系统所包括的进度计划有( )。
a. 工程项目建设总进度计划
b. 单位工程施工进度计划
c. 工程项目年度计划
d. 分部分项工程进度计划
e. 施工准备工作计划
答案: b,d,e
解析:施工单位的进度计划包括:施工准备工作计划、施工总进度计划、单位工程施工进度计划及分部分项工程进度计划。
选项ab属于建设单位的计划系统。
104、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
105、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
106、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
107、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
108、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
109、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
110、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
111、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
112、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
113、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
114、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
115、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
116、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
117、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
118、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
119、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1
120、 题目收集中(选a、b)
a. 1
b. 1
c. 1
d. 1
e. 1
答案: a,b
解析:1

本文附件下载地址

下载链接:

提取码,获取方式如下

输入验证码 查看隐藏内容:

扫描二维码关注本站微信公众号或者在微信里搜索:建筑一生
回复 1002 获取验证码

验证码获取教程(如您不知如何操作,)

声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的龙8long8手机登录的版权请联系龙8long8手机登录,我们会尽快整改。请网友下载后24小时内删除!

long8官方网站头号玩家的联系方式:发送邮件

  • 2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
  • 2023年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案解析
  • 如有侵权,请联系删除 龙8long8手机登录-long8官方网站头号玩家 » 2024年监理工程师考试《建设工程目标控制(土木建筑工程)》真题及答案(不完整版)
    评论 (0)

    本站公众号

    contact

    建工计算器

    contact
    网站地图
