当前位置: 龙8long8手机登录-long8官方网站头号玩家 » 执业考试 » 一级建造师 » 正文

2024年一级建造师考试《水利水电工程管理与实务》真题与答案 -龙8long8手机登录

第1题 单选题 (每题1分,共20题,共20分)

1、 水库的总库容指( )
a. 最高洪水位以下的静库容
b. 设计洪水位以下的静库容
c. 防洪限制水位以下的静库容
d. 防洪高水位以下的静库容
答案: a
解析:总库容。指最高洪水位以下的水库静库容。

2、 以提高岩体的整体性和抗变形能力为目的的灌浆技术称为( )
a. 帷幕灌浆
b. 接触灌浆
c. 回填灌浆
d. 固结灌浆
答案: d
解析:固结灌浆用浆液灌入岩体裂隙或破碎带,以提高岩体的整体性和抗变形能力的灌浆。

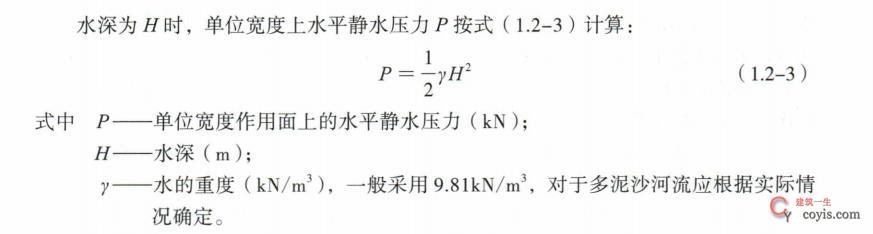

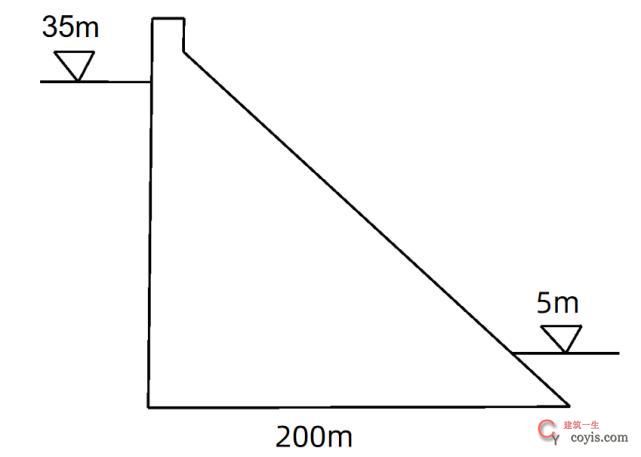

3、 上游坝面单位宽度作用面上的静水压力为( )水的重度为9.80kn/m
2024年一级建造师考试《水利水电工程管理与实务》真题与答案
a. 4410.0kn
b. 5880.0kn
c. 6002.5kn
d. 12005.0kn
答案: c
解析:p=1/2×9.8×35²=6002.5
2024年一级建造师考试《水利水电工程管理与实务》真题与答案
4、 水利工程施工常用的水准仪,按精度不同划分为( )个等级。
a. 2
b. 3
c. 4
d. 5
答案: c
解析:水准仪按精度不同划分为4个等级。

5、 下列废弃物处理方式中,属于对危险废弃物处理的是( )
a. 先拦后弃
b. 分类清理
c. 焚烧处理
d. 回收利用
答案: c
解析:危险废弃物应按规定进行掩埋、焚烧处理或上交有关部门。

6、 地质构造中的背斜属于( )
a. 倾斜构造
b. 水平构造
c. 褶皱构造
d. 断裂构造
答案: c
解析:褶皱构造是指组成地壳的岩层受构造力作用,使岩层形成一系列波状弯曲而未丧失其连续性的构造,其基本类型包括背斜和向斜两种。

7、 关于坝底浮托力和渗透压力的说法,正确的是( )
a. 浮托力是由上游水深形成的,渗透压力是由上下游水位差形成的
b. 浮托力是由下游水深形成的,渗透压力是由上下游水位差形成的
c. 浮托力是由上下游水位差形成的,渗透压力是由上游水深形成的
d. 浮托力是由上下游水位差形成的,渗透压力是由下游水深形成的
答案: b
解析:浮托力是由下游水深形成的,渗透压力是由上下游水位差形成的。

8、 利用泄水建筑物鼻坎将下泄的高速水流至下游水面,在主流与河床之间形成巨大底部旋滚的消能方式称为( )
a. 底流消能
b. 挑流消能
c. 面流消能
d. 消力戽消能
答案: c
解析:当下游水深较大且比较稳定时,利用鼻坎将下泄的高速水流的主流挑至下游水面,在主流与河床之间形成巨大的底部旋滚,旋滚流速较低,避免高速水流对河床的冲刷。

9、 除快硬水泥以外,其他水泥存储超过( )个月应复试其各项指标。
a. 0.5
b. 1
c. 2
d. 3
答案: d
解析:有下列情况之一者,应复试并按复试结果使用:
①用于承重结构工程的水泥,无出厂证明者:
②存储超过3个月(快硬水泥超过1个月):
③对水泥的厂名、品种、强度等级、出厂日期、抗压强度、安定性不明或对质量有怀疑者:
④进口水泥。

10、 钢筋采用绑扎连接时,钢筋搭接处,应用绑丝扎牢,绑扎不少于( )道
a. 2
b. 3
c. 4
d. 5
答案: b
解析:钢筋搭接处,应用绑丝扎牢,绑扎不少于3道

11、 在渗流作用下,黏性土土体发生隆起、断裂和浮动的现象,称为( )
a. 管涌
b. 流土
c. 接触冲刷
d. 接触流失
答案: b
解析:在渗流作用下,黏性土土体发生隆起、断裂和浮动的现象,称为流土。

12、 关于水利水电工程施工企业资质的说法,正确的是( )
a. 电力工程施工总承包三级资质企业可承担20万kw以下发电工程施工
b. 水利水电工程施工总承包一级资质企业可承担各类型水利工程施工
c. 水利水电工程施工总承包三级资质企业可承担坝高70m大坝施工
d. 隧道工程专业承包二级资质企业可承担断面为80㎡隧道施工
答案: b
解析:a选项错误;电力工程施工总承包三级资质可承担单机容量10万kw以下发电工程、110kv以下送电线路和相同等级变电站工程的施工。
b选项正确;水利水电工程施工总承包一级资质的企业可承担各类型水利水电工程的施工。
c选项错误;水利水电工程施工总承包三级资质承担坝高40m以下的工程。
d选项错误;隧道工程专业承包二级资质的企业可承担断面60㎡以下且单洞长度1000m以下的隧道工程施工。

13、 水库遇大坝的设计洪水时,在坝前达到的最高水位称为( )
a. 防洪限制水位
b. 设计洪水位
c. 正常高水位
d. 防洪高水位
答案: b
解析:设计洪水位 指水库遇大坝的设计洪水时,在坝前达到的最高水位。

14、 根据《水利部关于进一步做好在建水利工程安全度汛工作的通知》,在建工程超标准洪水应急预案应于每年主汛期前( )编制完成。
a. 10天
b. 20天
c. 1个月
d. 45天
答案: c
解析:根据《水利部关于进一步做好在建水利工程安全度汛工作的通知》(水建设〔2022 〕99号),在建水利工程项目法人承担安全度汛工作的首要责任,组织设计、施工、监理等参建单位制订度汛方案和超标准洪水应急预案。工程度汛方案和超标准洪水应急预案应于每年主汛期前1个月编制完成,由项目法人组织召开专家咨询会进行论证后,印发各参建单位执行,并报项目主管部门和水行政主管部门备案。单独编制超标准洪水应急预案的,还应将超标准洪水应急预案报送地方防汛指挥部门备案。

15、 关于工程建设标准的说法,正确的是( )
a. 国家技术标准分为四个层次
b. 国家工程建设标准分为两个类别
c. 水利行业标准分为四个层次
d. 企业技术标准分为三个层次
答案: b
解析:a选项错误b选项正确。国家工程建设标准分成强制性标准和推荐性标准。
c选项错误;行业标准分成强制性标准和推荐性标准。
d选项错误;企业可以根据需要自行制定企业标准,或者与其他企业联合制定企业标准。

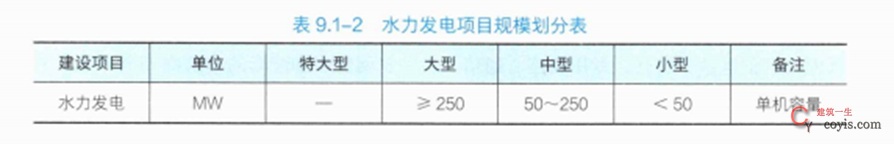

16、 按照水力发电建设项目设计规模划分标准,大型项目的单机容量至少为( )
a. 100 mw
b. 150 mw
c. 200 mw
d. 250 mw
答案: d
解析:
2024年一级建造师考试《水利水电工程管理与实务》真题与答案

17、 施工项目部应急预案体系由( )构成。
a. 整体应急预案、专项应急预案、现场处置方案
b. 综合应急预案、特种应急预案、现场处置方案
c. 综合应急预案、专项应急预案、现场处置预案
d. 综合应急预案、专项应急预案、现场处置方案
答案: d
解析:施工单位应当编制综合应急预案、专项应急预案、现场处置方案三种应急预案,构成项目部应急预案体系。

18、 监理机构对承包人的检验结果进行复核,正确的做法是( )
a. 跟踪检测时,土方试样不应少于承包人检测数量的5%
b. 跟踪检测时,混凝土试样不应少于承包人检测数量的5%
c. 平行检测时,混凝土试样不应少于承包人检测数量的5%
d. 平行检测时,土方试样不应少于承包人检测数量的5%
答案: d
解析:监理机构可采用跟踪检测、平行检测方法对承包人的检验结果进行复核。其中:
(1)平行检测的检测数量,混凝土试样不应少于承包人检测数量的3%,重要部位每种强度等级的混凝土最少取样1组。
(2)土方试样不应少于承包人检测数量的5%;重要部位至少取样3组。
(3)跟踪检测的检测数量,混凝土式样不应少于承包人检测数量的7%,土方试样不应少于承包人检测数量的10% 。

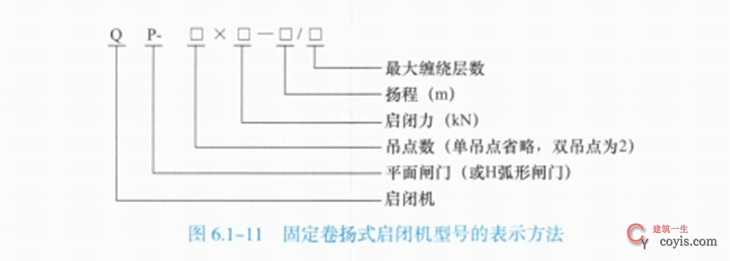

19、 型号为qp-2×250-9/2的启闭机类型是( )
a. 卷扬式启闭机
b. 螺杆式启闭机
c. 液压式启闭机
d. 轮盘式启闭机
答案: a
解析:表示为固定卷扬式启闭机。
2024年一级建造师考试《水利水电工程管理与实务》真题与答案
20、 河道水下疏浚工程施工,断面中心线偏移不应大于( )
a. 1.0m
b. 2.0m
c. 3.0m
d. 5.0m
答案: a
解析:断面中心线偏移不应大于1.0m。

第2题 多选题 (每题2分,共10题,共20分)

21、 水电工程验收分为( )
a. 单位工程验收
b. 合同工程完工验收
c. 阶段验收
d. 竣工技术验收
e. 竣工验收
答案: c,e
解析:水电工程验收包括阶段验收和竣工验收

22、 下列外加剂中,可以改善混凝土和易性的有( )
a. 早强剂
b. 减水剂
c. 引气剂
d. 缓凝剂
e. 泵送剂
答案: b,c,e
解析:改善混凝土和易性的外加剂,包括减水剂、引气剂、泵送剂等。

23、 水电站典型布置形式主要分为( )。
a. 坝式水电站
b. 液压式水电站
c. 河床式水电站
d. 引水式水电站
e. 廊桥式水电站
答案: a,c,d
解析:水电站的典型布置形式主要有坝式水电站、河床式水电站及引水式水电站三种。

24、 关于混凝土拌合及原材料检测的说法,正确的有( )
a. 拌合混凝土时,水泥称重允许偏差为±1%
b. 在拌合机口应进行混凝土坍落度检测,抽样频次为1次/2h
c. 常态纤维混凝土抗压强度试件采用边长300mm立方体
d. 混凝土的混合材料包括粉煤灰
e. 在仓库,水泥安定性抽样频次为1次/(20~50)t
答案: a,b,d
解析:a选项正确;水泥、混合材料允许偏差±1%
b选项正确;混凝土坍落度抽样频次1次/2h。
c选项错误;常态纤维混凝土以150mm立方体试件在标准养护条件下的抗压强度为准。
d选项正确。
e选项错误;水泥安定性抽样频次为1/(200-400)t。

25、 根据水利建设市场 的主体信用管理有关规定,可不予公开的不良行为记录信息有( )
a. 责令整改
b. 停工整改
c. 约谈
d. 罚款
e. 通报批评
答案: a,b,c
解析:责令整改、约谈、停工整改的不良行为记录信息可不予公开。

26、 关于建筑物洪水标准的说法正确的有( )
a. 洪水标准是指为维护建筑物自身安全所需要防御的洪水大小
b. 建筑物的洪水标准应按山区、庄陵区与平原、滨海区分别确定
c. 建筑物的洪水标准是指维护其保护对象安全所需要防御的洪水大小
d. 穿堤建筑物的洪水标准应不低于堤防的洪水标准
e. 水库挡水建筑物采用土石坝和混凝土坝混合坝型时,其洪水标准应采用土石坝的洪水标准
答案: a,b,d,e
解析:a正确,洪水标准是指为维护水工建筑物自身安全所需要防御的洪水大小
b正确,水利水电工程永久性水工建筑物的洪水标 应按山区、丘陵区和平原、滨海区两类分别确定.d正确,堤防、渠道上的 、涵、泵站及其建筑物的标准,不低于堤防、渠道的防洪标准,并应留有安全裕度e正确。挡水建筑物采用土石坝和混凝土坝混合坝型时,其洪水标准应采用土石坝的洪水标准。

27、 关于碾压混凝土坝的常态混凝土和碾压混凝土结合部位压实控制与要求的说法,正确的有( )
a. 应先碾压后常态
b. 应先常态后碾压
c. 两种混凝土应同步入仓
d. 必须对两种混凝土结合部重新碾压
e. 应对常态混凝土掺加高效缓凝剂
答案: d,e
解析:abc选项错误;d选项正确。常态混凝土和碾压混凝土结合部的压实控制,无论采用“先碾压后常态”还是“先常态后碾压”或两种混凝土同步入仓,都必须对两种混凝土结合部重新碾压。
e选项正确。应对常态混凝土掺加高效缓凝剂,使两种材料初凝时间接近,同处于塑性状态,保持层面同步上升,以保证结合部的质量。

28、 工程质量检测单位在检测过程中发现( )单位违反工程建设强制性标准的,及时报告委托方和具有管辖权的水行政主管部门或者流域管理机构。
a. 监理单位
b. 设计单位
c. 施工单位
d. 勘察单位
e. 质量监督机构
答案: a,b,c
解析:检测单位应当将存在工程安全问题、可能形成质量隐患或者影响工程正常运行的检测结果以及检测过程中发现的项目法人(建设单位)、勘测设计单位、施工单位、监理单位违反法律、法规和强制性标准的情况,及时报告委托方和具有管辖权的水行政主管部门或者流域管理机构。此题有争议,勘察单位与教材原文勘测设计单位不一致,不建议选择。

29、 关于水利工程建设管理的说法,正确的有( )
a. 水利工程建设程序划分包括项目规划阶段
b. 监理日志可作为蓄水安全鉴定依据
c. 项目法人负责办理开工备案手续
d. 项目法人组织施工图设计审查工作
e. 供水ppp项目可采取政府保底承诺模式
答案: c,d
解析:a错误,水利工程建设程序一般分为:项目建议书、可行性研究报告、施工准备、初步设计、建设实施、生产准备、竣工验收、后评价等阶段。
b错误,蓄水安全鉴定工作依据应包括有关法律、法规、规章和技术标准,批准的初步设计报告、专题报告、设计变更及修改文件,以及合同规定的质量和安全标准等。
c正确,项目法人负责办理工程质量、安全监督及开工备案手续。
d正确,项目法人负责组织施工图设计审查,按照有关规定履行设计变更的审查或审核与报批工作,e错误,水利ppp项目需具备相关规划依据。地方各级水行政主管部门建立本地统一、共享的ppp项目库。项目合作期低于10年及没有现金流,或通过保底承诺、回购安排等方式违法违规融资、变相举债的项目,不纳入ppp项目库。

30、 下列地层中,适合采用管井井点降水的地基条件有( )
a. 黏土、粉质黏土地层
b. 基坑边坡不稳易产生流土、流砂的地层
c. 地下水位埋藏小于6.0m的粉土地层
d. 第四系含水层厚度大于5.0m的地层
e. 含水层渗透系数大于1.0m/d的地层
答案: d,e
解析:管井井点降水适用条件:
①第四系含水层厚度大于5.0m。
②含水层渗透系数k宜大于1.0m/d。

第3题 案例分析 (每题24分,共5题,共120分)

31、 案例分析
某河道治理工程包括切滩、混凝土护岸、河岸景观、河道清淤及污水管道清淤等。发包人(项目法人)与承包人签订了施工合同。合同约定:签约合同价为2850万元,工程预付款为签约合同价的10%,采用的工程预付款的扣回与还清公式是:r=a/(f2-f1)s(c-f1s)其中f1取20%,f2取80%,承包人按合同约定向发包人提交了履约保函。承包人将工程划分为a、b两个区段施工,编制并经监理机构批准的河道治理工程施工进度计划如图所示。

图2 河道治理工程施工进度计划(单位:天)
工程实施过程中发生如下事件:
事件一:承包人完成开工前准备工作后,编制并向监理机构报送了开工报审表,所附的开工申请报告内容包括按合同进度计划正常施工所需的施工道路、施工人员落实情况等。监理机构批准后,工程如期开工。
事件二:监理机构第295天末检查施工进度情况的结果:a、b段护岸混凝土两项工作分别完成各自合同工程量的80%、56.25%,经比较分析认为该两项工作实际进度延误将影响工期,要求承包人采取赶工措施,保证工程按期完成。承包人在不改变施工进度计划中各项工作的逻辑关系,且a、b段护岸混凝土两项工作剩余合同工程量按原施工进度计划平均速度施工的条件下,编制了赶工时间及费用表见表2,据此修订了施工进度计划。
2024年一级建造师考试《水利水电工程管理与实务》真题与答案表2 赶工时间及费用表
事件三:截至第15个月底,合同累计完成金额2034万元。第 16 个月经监理机构确认的已实施合同工程的价款为258万元,变更金额为12万元,索赔金额为5万元。承包人向监理机构提交了第16个月的进度付款申请。
事件四:合同工程完成后,承包人对照合同工程完工验收应具备的条件进行自检。自检内容包括合同范围内的工程项目已按合同约定完成、工程质量缺陷已按要求进行处理、观测仪器和设备已测得初始值及施工期各项观测值等,确定已具备完工验收条件,承包人向发包人提交完工验收申请报告。
问题:
1.除事件一所列内容外,开工申请报告还应包括哪些内容?
2.事件二中,分别指出a、b 段护岸混凝土两项工作实际进度比计划进度延误了多少天?按费用增加最少原则,分别指出表2中t1、t2、t3、t4所对应的天数。
3.根据事件三,指出工程预付款扣回与还清公式中a、s所对应的数值及c的含义。分别计算第16个月工程预付款扣回金额,发包人应支付给承包人的工程进度款金额。
4.除事件四所列内容外,完工验收条件还应包括哪些内容?
答案及解析
1.开工报审表应详细说明按合同进度计划正常施工所需的施工道路、临时设施、材料设备、施工人员等施工组织措施的落实情况以及工程的进度安排。
2.施工进展到295天末,a护岸混凝土计划工期应完工,实际完成了80%,实际比计划进度延误15天。b护岸混凝土计划应完工55天,实际完成了45天的工程量,实际比计划拖延10天。t1:50、t2:150、t3:44、t4:176。
3.c——合同累计完成金额、a:2850*10%=285万元、s:2850万元
第16个月预付款扣回金额:a -r15 =41万元
r15=285(2034-2850×20%)/(80%-20%)2850=244万元
r16=285(2292-2850×20%)/(80%-20%)2850=287万元
发包人应支付的工程进度款:258-41 12 5=234万元
4.合同工程完工验收应具备以下条件:
(1)合同范围内的工程项目已按合同约定完成。
(2)工程已按规定进行了有关验收。
(3)观测仪器和设备已测得初始值及施工期各项观测值。
(4)工程质量缺陷已按要求进行处理。
(5)工程完工结算已完成。
(6)施工现场已经进行清理。
(7)需移交项目法人的档案资料已按要求整理完毕。
(8)合同约定的其他条件。
32、 案例分析
某中型水库工程位于山区,大坝为土石坝,河道呈v形峡谷,坝址河床宽40m.枯水期流量20㎡/s,施工期采用随洞作为泄水建筑物。施工过程中发生如下事件:
事件一:经过试验比选,大坝填筑料采用含砾黏性土,其击实最大干密度为1.72g/c㎡,压实度为97%。坝体填筑采用自卸汽车进占法铺料,采用分段流水作业,各工段的施工程序为卸料、铺料(整平)、洒水、压实(刨毛)和质量检验等工序。作业期间施工单位检查了坝面的铺土厚度、含水率等项目。
事件二:根据地质勘察报告,以围岩的岩石强度、结构面状态等因素之和的围岩总评分t为依据,以围岩强度应力比s为参考,进行了导流隧洞的工程地质分类,并提出了拟采用的隧洞支护类型:①喷混凝土:②系统锚杆:③系统锚杆加钢筋网:④钢构架。隧洞围岩分类及支护类型见表
随洞围岩分类及支护类型表
2024年一级建造师考试《水利水电工程管理与实务》真题与答案
事件三:在坝肩削坡过程中,发生了滑坡责任事故,没有人员伤亡,但造成直接经济损失约100万元。水行政主管部门组织调查组进行调查,调查组根据《水利工程责任单位责任人质量终身责任追究管理办法(试行)》,建议对施工单位罚款20万元,并按照施工单位罚款额的上限比例对项目经理进行顶格罚款。
事件四:施工单位组织开展绿色施工示范工程建设,根据《电力建设绿色施工专项评价办法》,明确了”四节一环保”的控制指标。制定了固体废弃物的处置措施,包括将工程弃渣料用于临时道路填筑,减少弃渣量;对钢筋废料进行回收利用等。
问题:
1.根据背景资料,指出该工程大坝和围堰建筑物的级别,提出适用于本工程的基本施工导流方式。
2.根据事件一,列式计算土料的设计干密度(计算结果保留小数点后2位),指出进占法铺料的施工优点及流水作业需要的专业施工班组数量;同一工段流水作业的要求是什么?除所述检查项目外、作业期间还应检查哪些项目?

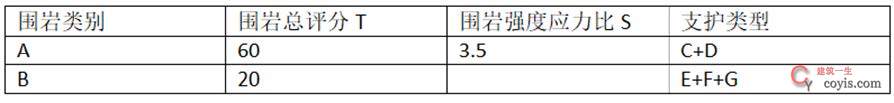

3.根据事件二,指出表4中a.b代表的围岩类别及c、d、e、f、g代表的支护类型(可用序号表示,可重复选用)。围岩总评分,除所述因素外还应考虑哪些因素?
4.根据《水利工程质量事故处理暂行规定》(水利部令第9号),判定事件三中的质量事故类别;除罚款外,还可采用哪种方式对项目经理进行责任追究?指出对项目经理顶格罚款的比例,并计算罚款金额。
5.根据事件四,指出”四节一环保”中”四节”的内容;将工程弃渣料用于道路填筑和钢筋废料回收利用两项措施分别符合固体废弃物处置的哪项要求?
答案及解析
1.大坝级别为3级,围堰级别为5级,导流方式为全段围堰法导流。
2.
(1)97%×1.72g/cm3=1.67g/cm3
(2)进占法优点:减轻推土机的摊平工作量,使堆石填筑速度加快。
(3)流水作业需要的专业施工班组数量为5个班组。同一工段要求各专业施工班组按工序依次连续施工。
(4)检查项目还包括:土块大小、压实后的干密度等。
3.
(1)a-ⅲ;b-ⅴ;c d-①③;e f g-①②④
(2)岩体完整程度、地下水、主要结构面产状。
4.
(1)较大质量事故
(2)责令停止执业1年。
(3)10%;20×10%=2万元。
5.(1)四节:节能、节地、节材、节水。(2)合理利用工程弃渣、回收处置。
33、 案例分析
某大型水库枢纽工程初步设计已经批复,征地、移民等相关工作已经落实,主体工程具备施工招标条件。发包人依据《水利水电工程标准施工招标文件》(2009年版)编制了工程招标文件,施工招标完成后,发包人与施工总承包单位签订了施工总承包合同。工程实施过程中发生如下事件:
事件一:施工总承包单位项目部配备了劳资专管员,对分包单位劳动用工进行监督管理。
事件二:工程施工过程中,水行政主管部门组织开展了工程施工转包、违法分包、出借借用资质等违法行为专项监督检查,并依据《水利工程施工转包违法分包等违法行为认定查处管理暂行办法》填写了违法行为认定表,其中部分内容如表所示。

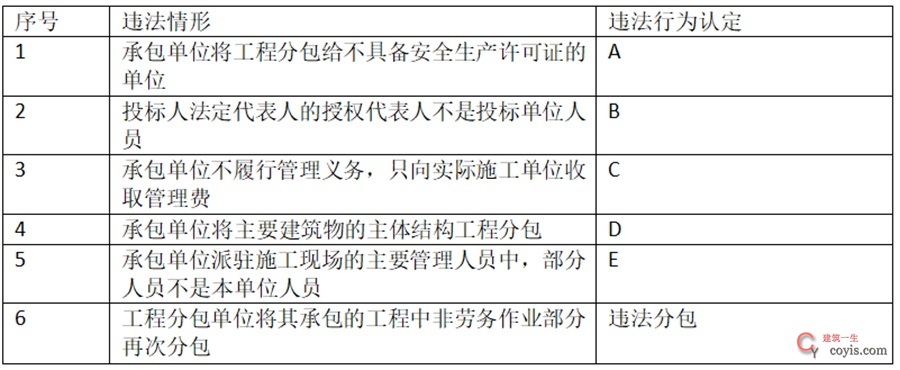

表3 违法行为认定表
2024年一级建造师考试《水利水电工程管理与实务》真题与答案
事件三:合同工程完工验收后,发包人预留工程价款结算总额的5%作为工程质量保证金。
事件四:工程质量保修期满时,施工总承包单位尚有部分缺陷责任没有完成,发包人依据有关规定采取了相应措施。
问题:
1.根据水利工程施工招标投标相关管理规定,除背景资料所述条件外,主体工程施工招标还应具备哪些条件?
2.事件一中,根据《保障农民工工资支付条例》、劳资专管员在监督管理过程中应掌握什么情况?审核什么表?
3.根据事件二,指出表3中a、b、c、d、e所认定的违法行为名称。
4.根据《住房城乡建设部财政部关于印发建设工程质量保证金管理办法的通知》,指出并改正事件三中质量保证金预留的不妥之处。
5.事件四中,发包人可采取的具体措施有哪些?
答案及解析
1.主体工程施工招标还应具备条件包括:
(1)建设资金来源已落实,年度投资计划已经安排。
(2)具有能满足招标要求的设计文件,已与设计单位签订适应施工进度要求的图纸交付合同或协议。
2.施工总承包单位应当在工程项目部配备劳资专管员,对分包单位劳动用工实施监督管理,掌握施工现场用工、考勤、工资支付等情况,审核分包单位编制的农民工工资支付表,分包单位应当予以配合。
3.a:违法分包 b:出借或借用资质 c:转包 d:违法分包 e:出借或借用资质
4.不妥之处:发包人预留工程价款结算总额的5%作为工程质量保证金不妥
改正:工程质量保证金的预留比例上限不得高于工程价款结算总额的3%。
5.发包人有权扣留与未履行责任剩余工作所需金额相应的质量保证金,并有权延长缺陷责任期,直至完成剩余工作为止。
34、 案例分析
某水利枢纽工程,建设内容包括面板堆石坝(如图1所示)、泄洪闸、发电厂房等。其中泄洪闸为3孔,每孔净宽8m,闸底板项面高程32.0m,闸墩顶高程39.0m,闸缴顶以上布置排架、启闭机房、交通桥等、施工过程中发生如下事件:
事件一:泄洪闸施工期间,施工单位在交通桥现浇混凝土梁板强度达到设计强度的70%时,拆除了桥面板承重脚手架及模板,随即安排一辆起重机在交通桥上进行启动设备吊装作业,桥面发生垮塌,造成起重机、工程设备及1名操作人员直接从交通桥面坠落到闸底板,操作人员当场死亡,直接经济损失1100万元。
事件二:项目所在地水行政主管部门按照”管行业必须管安全”等原则进行安全监管。
事件三:混凝土面板某分部工程所含65个单元工程,其中关键部位单元工程30个,单元工程施工质量验收评定情况为:65个单元工程全部合格,其中46个达到优良等级,关键部位单元工程有28个达到优良等级。
事件四:发电厂房施工过程中,生产性噪声声级卫生限值规定(如表所示),对水轮机蜗壳层混凝土作业仓面施工人员持续工作1-8小时谷区段的生产性噪声声级卫生值进行了检测,实测值均在噪声声级限值内。
生产性噪声声级卫生限值
2024年一级建造师考试《水利水电工程管理与实务》真题与答案 2024年一级建造师考试《水利水电工程管理与实务》真题与答案

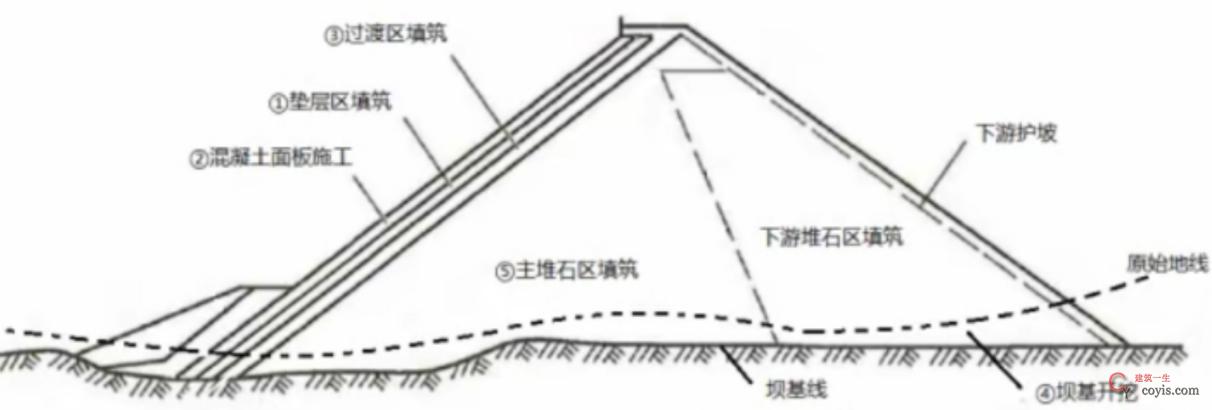

①垫层区填筑;②混凝土面板施工;③过渡区填筑;④坝基开挖;⑤主堆石区填筑
问题:
1.事件一中,桥面板的拆模时机是否正确?说明理由,判断本工程生产安全事故等级。
2.事件二中、水行政主管部门安全监管原则,除”管行业必须管安全”外,还应包括哪些原则?
3.根据背景资料列出面板堆石坝①~⑤各分区的先后施工顺序(可用序号表示)。
4.计算事件三中所含单元工程质量的优良率,并判断该分部工程中单元工程优良率是否达到优良标准。
5.根据事件四,指出表1中b、c、d分别代表的数值。
答案及解析
1.1.①拆模时机不正确;理由:其他梁、板、拱。跨度≤2m,50%;跨度2~8m,75%;跨度>8m,100%。本工程拆模时机应达到设计强度的100%。
②生产安全事故等级:较大事故
2.(1)水利安全生产监督管理应当以人为本,坚持人民至上、生命至上,统筹发展和安全。
(2)坚持安全第一、预防为主、综合治理的方针,从源头上防范化解重大安全风险。
(3) 坚持党政同责、一岗双责、齐抓共管、失职追责,实行管行亚必须管安全、管业务必须管安全、管生产经营必须管安全。
3.④→⑤→③→①→②
4. 单元工程优良率70.8%;关键部位单元工程优良率93.3%;该分部工程中单元工程优良率达到优良标准。
5. b:4,c:88,d:94
35、 案例分析
某新建防洪工程由水闸、堤防等组成,水闸剖面示意图如图5-1所示。堤防施工内容主要包括堤防填筑、混凝土护坡、堤顶混凝土路面等。施工过程中发生如下事件:
2024年一级建造师考试《水利水电工程管理与实务》真题与答案
图5-1水闸割面示意图
事件一:施工现场设置了混凝土生产拌合系统,每小时生产能力为60㎡,根据施工组织设计,高峰月混凝土浇筑强度为19000㎡,月有效生产时间按500h计,不均匀系数按1.5考虑。本工程水闸底板(尺寸:20mx25mx2m)为最大浇筑仓面,分5层浇筑,混凝土初凝时间为4h,混凝土出机后到浇筑入仓时间为1h。

事件二:水闸防渗采用帷幕灌浆。帷幕为单排孔,分三序施工,其施工工序如图5-2所示
2024年一级建造师考试《水利水电工程管理与实务》真题与答案
图5-2 施工工序示意图
事件三:水闸底板之间以及闸底板与铺盖之间设置紫铜片和橡胶片双道止水片,在浇筑水闸底板混凝土时,监理工程师要求振捣器不得触及止水片。
事件四:启闭机在制作安装过程中进行了空运转和动载等试验。事件五:堤防填筑前将堤基范围内的淤泥、腐殖土、泥炭、不合格土及杂草、树根等清除干净:堤基清理过程中发生了冻结现象,对明显冰夹层、冻胀现象进行了处理。
问题:

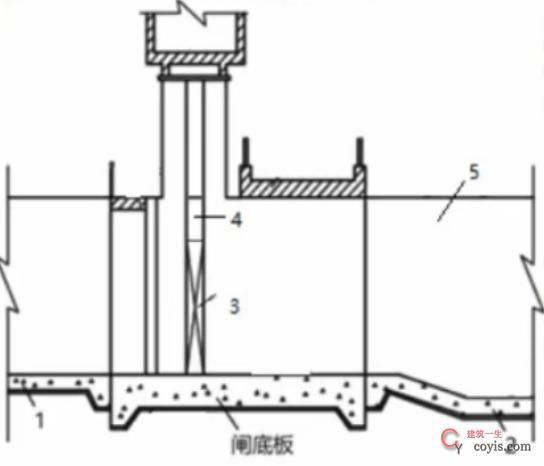

1.根据背景资料,指出图5-1中1、2、3、4、5分别代表的部位名称。
2.事件一中,按月高峰强度计算并按最大浇筑仓面入仓强度要求进行校核,混凝土生产系统小时生产能力是否满足要求?
3.根据事件二,图5-2中a、b、c、e、f、g哪些属于第二次序孔?哪些属于第三次序孔?
4.事件三中,除监理工程师已经明确的要求外,浇筑止水缝部位的混凝土还应注意哪些事项?
5.事件四中,除空运转和动载试验外,启闭机还应进行哪些试验?指出动载试验的主要目的。
6.事件五中,堤基清理范围包括哪些?堤基清理要求除事件五所述内容外还应包括哪些内容?
答案及解析
1.铺盖、消力池、下游翼墙、闸门、胸墙。
2.
qh=khqm/(mn)=1.5×19000/500=57m3/h
qh ≥ 1.1sd/(t1-t2) =1.1×20×25×(2/5)/3=73.33m3/h
73.33m3/h>60m3/h不满足要求。
3.二序孔:b、f;三序孔:a、c、e、g
4.浇筑止水缝部位混凝土的注意事项还包括:
(1)水平止水片应在浇筑层的中间,在止水片高程处,不得设置施工缝。
(2)浇筑混凝土时,不得冲撞止水片,当混凝土将淹没止水片时,应再次清除其表面污垢并注意防止止水片向下弯折。
(3)嵌固止水片的模板应适当推迟拆模时间。
5.
(1)空载试验、静载试验
(2)动载试验,主要目的是检查起升机构、运行机构和制动器的工作性能。
6.
(1)堤基清理范围包括堤身、铺盖和压载的基面;老堤加高培厚,其清理范围包括堤顶和堤坡。
(2)堤基内的井窖、树坑、坑塘等应按堤身要求进行分层回填处理。
堤基清理后,应在第一层铺填前进行平整压实,压实后土体干密度应符合设计要求。

本文附件下载地址

下载链接:

提取码,获取方式如下

输入验证码 查看隐藏内容:

扫描二维码关注本站微信公众号或者在微信里搜索:建筑一生
回复 1002 获取验证码

验证码获取教程(如您不知如何操作,)

声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的龙8long8手机登录的版权请联系龙8long8手机登录,我们会尽快整改。请网友下载后24小时内删除!

long8官方网站头号玩家的联系方式:发送邮件

如有侵权,请联系删除 龙8long8手机登录-long8官方网站头号玩家 » 2024年一级建造师考试《水利水电工程管理与实务》真题与答案
评论 (0)

本站公众号

contact

建工计算器

contact
网站地图
