当前位置:龙8long8手机登录-long8官方网站头号玩家 » 技术储备 » 施工技术 » 正文

中海:铝合金门窗安装工艺标准(工程标杆) -龙8long8手机登录

从施工准备、安装操作工艺、质量标准、成品、半成品保护、应注意的质量问题、质量记录、质量验收及检查办法等方面详细的介绍了铝合金门窗安装工艺标准。

中海:铝合金门窗安装工艺标准(工程标杆)

▌一、施工准备

1.材料

(1)铝合金门窗:规格、型号应符合设计要求,且应有出厂合格证。

(2)铝合金门窗所用的五金配件应与门窗型号相匹配。

(3)防腐材料及保温材料均应符合图纸要求,且应有产品的出厂合格证。

(4)325号以上水泥;中砂按要求备齐。

(5)与结构固定的连接铁脚、连接铁板,应按图纸要求的规格备好。并做好防腐处理。

(6)焊条的规格、型号应与所焊的焊件相符,且应有出厂合格证。

(7)嵌缝材料、密封膏的品种、型号应符合设计要求。

(8)防锈漆、铁纱(或铝纱)、压纱条等均应符合设计要求,且有产品的出厂合格证。

(9)密封条的规格、型号应符合设计要求,胶粘剂应与密封条的材质相匹配,且具有产品的出厂合格证。

2.作业条件

(1)结构质量经验收后达到合格标准,工种之间办理了交接手续。

(2)按图示尺寸弹好窗中线,并弹好十1250px水平线,窗距外墙的进出线(即所谓外墙门窗的三线控制),以校正门窗洞口位置尺寸及标高是否符合设计图纸要求,如有问题应提前剔凿处理。

(3)检查铝合金门窗两侧连接铁脚位置与墙体预留孔洞位置是否吻合,若有问题应提前处理,并将预留孔洞内的杂物清理干净。

(4)铝合金门窗的拆包检查,将窗框周围的包扎布拆去,按图纸要求核对型号,检查外观质量和表面的平整度,如发现有劈棱、窜角和翘曲不平、严重超标、严重损伤、外观色差大等缺陷时,应找有关人员协商解决,经修整鉴定合格后才可安装。

(5)认真检查铝合金门窗的保护膜的完整性,如有破损的,应补粘后再安装。

▌二、安装操作工艺

1.门窗安装工艺流程

弹线找规矩(即上述作业条件中的“三线”) → 门窗洞口处理 → 门窗洞口内埋设连接铁件 → 铝合金门窗拆包检查→ 按图纸编号运至安装地点 → 检查铝合金保护膜 → 铝合金门窗安装 → 门窗口四周嵌缝、填保温材料 → 清理 → 安装五金配件 → 安装门窗密封条 → 质量检验→ 纱扇安装。

2.弹线找规矩

在最高层找出门窗口边线,用大线坠将门窗口边线下引,并在每层门窗口处划线标记,对个别不直的口边应剔凿处理。在条件许可的情况下,高层建筑可用经纬仪找垂直线。门窗口的水平位置应以楼层+1250px水平线为准,往上或往下反,量出窗下皮标高,弹线找直,每层窗下皮(若标高相同)则应在同一水平线上。

3.墙厚方向的安装位置

根据外墙大样图及窗台板的宽度,确定铝合金门窗在墙厚方向的安装位置;如外墙厚度有偏差时,原则上应以同一房间窗台板外露尺寸一致为准,窗台板应伸入铝合金窗的窗下5mm为宜(窗距外墙面的距离以排砖的模数为准,并留5mm的凹槽,以利打密封胶)。

4.安装铝合金窗披水

按设计要求将披水条固定在铝合金窗上,应保证安装位置正确、牢固。

5.防腐处理

(1)门窗框两侧的防腐处理应按设计要求进行。如设计无要求时,可涂刷防腐材料,如橡胶型防腐涂料或聚丙烯树脂保护装饰膜,也可粘贴塑料薄膜进行保护,避免填缝水泥砂浆直接与铝合金门窗表面接触,产生电化学反应,腐蚀铝合金门窗。

(2)铝合金门窗安装时若采用连接铁件固定,铁件应进行防腐处理,连接件最好选用不锈钢件。

6.就位和临时固定:根据已放好的安装位置线安装,并将其吊正找直,无问题后方可用木楔临时固定。

7.与墙体固定:铝合金门窗与墙体固定有三种方法:

(1)沿窗框外墙用电锤打φ6孔(深60mm),并用┍型φ6钢筋(40mm×60mm)粘107 胶水泥浆,打入孔中,待水泥浆终凝后,再将铁脚与预埋钢筋焊牢。

(2)连接铁件与预埋钢板或剔出的结构箍筋焊牢。

(3)混凝土墙体可用射钉枪将铁脚与墙体固定。

不论采用哪种方法固定,铁脚至窗角的距离不应大于180mm,铁脚间距应小于600mm,且不可直接装在中竖框、中横框的横档上。

8.处理门窗框与墙体缝隙

铝合金门窗固定好后,应及时处理门窗框与墙体缝隙。如设计未规定填塞材料品种时,应采用聚氨酯发泡密封胶填塞缝隙,门窗洞口应干净干燥后打发泡剂,发泡剂应连续施打、一次成型、充填饱满,溢出门窗框外的发泡剂应在结膜前塞入缝隙中,严禁切割,防止发泡剂外膜破损,打发泡胶填缝前,应将窗框临时固定木块全部拆除。

外表面留5~8mm深槽口填嵌嵌缝膏,建议最好采用水泥砂浆填塞。在门窗框两侧进行防腐处理后,可填嵌设计指定的保温材料和密封材料。待铝合金窗和窗台板安装后,将窗框四周的缝隙同时填嵌聚合物防水水泥砂浆,填嵌时用力不应过大,防止窗框受力后变形。投标人应根据设计节点大样同时根据外墙贴石材、贴面砖、刷涂料、外保温等各种情况绘制节点深化大样图,并附设计施工说明。深化设计须得到业主及监理的批准。施工样板得到业主及监理验收通过后方可大面积施工。

9.安装窗扇及五金配件

待砂浆强度达到且清理完,移交检查后方可安装门窗的五金配件,安装工艺要求详见产品说明,要求安装牢固,使用灵活。

10.安装玻璃

(1)玻璃就位:当玻璃单位尺寸较小时,用双手夹住就位,尺寸较大时,使用玻璃吸盘将玻璃吸紧后就位。

(2)玻璃不得与玻璃槽直接接触,要求在玻璃四边垫上不同厚度的玻璃垫块。

(3)边框上的垫块采用聚氯乙烯胶固定。

(4)将玻璃装入窗框内,用玻璃压条将其固定。

11.安装铝合金纱门窗

(1)绷铁砂(或钢纱、铝纱)、裁纱、压条固定。

(2)挂纱扇。

(3)装五金配件。

12.地弹簧座的安装

根据地弹簧安装位置,提前剔洞,将地弹簧放入剔好的洞内,用水泥砂浆固定。地弹簧安装质量必须保证:地弹簧座的上皮一定与室内地平一致;地弹簧的转轴轴线一定要与门框横料的定位销轴心线一致。

▌三、质量标准

1.保证项目

(1)铝合金门窗及其附件质量,必须符合设计要求和有关标准的规定。

(2)铝合金门窗的安装位置、开启方向必须符合设计要求。

(3)铝合金门窗安装必须牢固,预埋件的数量、位置、埋设连接方法,必须符合设计要求。

(4)铝合金门窗框与非不锈钢紧固件接触面之间,必须做防腐处理;建议最好不用水泥砂浆作门窗框与墙体之间的填塞材料。

(5)建筑外窗的防雷设计,应符合现行国家标准《建筑物防雷设计规范》gb50057的规定。一、二、三类防雷建筑物,其建筑高度分别在30、45、60米以上的外窗,应采取防侧击和等电位保护措施,与建筑物防雷装置进行连接。

2.基本项目

(1)铝合金门窗扇安装应符合以下规定

a.平开门窗扇关闭严密,间隙均匀,开关灵活。

b.推拉门窗扇关闭严密,间隙均匀,扇与框搭接量应符合设计要求。

c.弹簧门扇自动定位准确,开启角度90°±1.5°,关闭时间在6~10s范围之内。

(2)铝合金门窗附件齐全,安装位置正确、牢固、灵活适用,达到各自的功能,端正美观。

(3)铝合金门窗框与墙体间缝隙填嵌饱满密实,表面平整、光滑,无裂缝,填塞材料方法符合设计要求。

(4)铝合金门窗表面洁净,无划痕、碰伤,无锈蚀;涂胶表面平滑、平整,厚度均匀,无气孔。

(2)允许偏差项目:门窗框两对角线长度差、门窗框正、侧面的垂直度、水平度、横框标高等,不得超过规范要求。

▌四、成品、半成品保护

1.铝合金门窗应入库存放,下边应垫起、垫平,码放整齐。对已装好披水的窗,注意存放时支垫好,防止损坏披水。

2.门窗保护膜应检查完整无损后再进行安装,安装后应及时将门框两侧用木板条捆绑好,并禁止从窗口运送任何材料,防止碰撞损坏。

3.若采用低碱性水泥或豆石混凝土堵缝时,堵后应及时将水泥浮浆刷净,防止水泥固化后不好清理,并损坏表面的氧化膜。铝合金门窗在堵缝前,对与水泥砂浆接触面应涂刷防腐剂进行防腐处理。阳极氧化加电解着色和阳极氧化加有机着色表面处理的铝型材,必须涂刷环保的、与外框和墙体砂浆粘结效果好的防腐保护层;而采用电泳涂漆、粉末喷涂和氟碳喷涂表面处理的铝型材,可不再涂刷防腐蚀涂料。

4.抹灰前应将铝合金门窗用塑料簿膜保护好,在室内湿作业未完成前,任何工种不得损坏其保护膜,防止砂浆对其面层的侵蚀。

5.铝合金门窗的保护膜应在交工前撕去,要轻撕,且不可用开刀铲,防止将表面划伤,影响美观。

6.铝合金门窗表面如有胶状物时,应使用棉丝沾专用溶剂擦试干净,如发现局部划痕,可用小毛刷沾染色液进行涂染。

7.架子搭拆、室内外抹灰、钢龙骨安装,管道安装及建材运输等过程,严禁擦、砸、碰和损坏铝合金门窗樘料。

8.建立严格的成品保护制度。

▌五、应注意的质量问题

1.铝合金门窗采用多组组合时,应注意拼装质量,接缝应平整,拼樘框扇不劈楞,不窜角。拼樘料应与结构层可靠联结。

2.地弹簧及拉手安装不规矩,尺寸不准:应在安装前检查预留孔眼尺寸是否正确。

3.面层污染咬色:施工时不注意成品保护,未及时进行清理。

4.表面划痕:应严防用硬物清理铝合金表面的污物。

5.漏装披水:外窗没按设计要求装披水,影响使用。

▌六、质量记录

工艺标准应具备以下质量记录:

1.铝合金门窗的出厂合格征。

2.铝合金门窗的零附件、固定件材质证明及安装图示说明。

3.密封材、保温材的材质证明及产品合格证。

4.水泥的出厂合格证及试验报告;中砂产品质量证明。

5.焊条的品牌、型号及合格证。

6.隐蔽工程验收记录:预埋件和锚固件、隐蔽部位的防腐、防雷、防水等填嵌处理。

7.质量检验评定记录。

▌七、质量验收及检查办法

1.门窗的品种、类型、规格、尺寸、性能、开启方向、安装位置、连接方式及型材壁厚应符合设计要求。门窗的防腐处理及填嵌、密封处理应符合设计要求。

检验方法:观察;尺量检查;检查产品合格证书、性能检测报告、进场验收记录和复验报告;检查隐蔽工程验收记录。

2.门窗框和副框的安装必须牢固。预埋件的数量、位置、埋设方式、与框的连接方式必须符合设计要求。

检验方法:检验方法:手扳检查;检查隐蔽工程验收记录。

3.门窗扇必须安装牢固,并应开关灵活、关闭严密、无倒翘。推拉门窗扇必须有防脱落措施。

检验方法:观察;开启和关闭检查;手扳检查。

4.门窗配件的型号、规格、数量应符合设计要求,安装应牢固,位置应正确,功能应满足使用要求

检验方法:观察;开启和关闭检查;手扳检查。

5.门窗表面应洁净、平整、光滑、色泽一致,无锈蚀。大面应无划痕、碰伤。漆膜或保护层应连续。

检验方法:观察。

6.铝合金门窗推拉门窗扇开关力应不大于100n。

检验方法:用弹簧秤检查。

7.门窗框与墙体之间的缝隙应填嵌饱满,并采用密封胶密封。密封胶表面应光滑、顺直,无裂纹。

检验方法:观察;轻敲门窗框检查;检查隐蔽工程难以记录。

8.门窗扇的橡胶密封条或毛毡密封条应安装完好,不得脱槽。

检验方法:观察;开启和关闭检查。

9.有排水孔的金属门窗,排水孔应畅通,位置数量应符合设计要求。

检验方法:观察。

10.铝合金门窗安装的允许偏差和检验方法应符合下表规定。

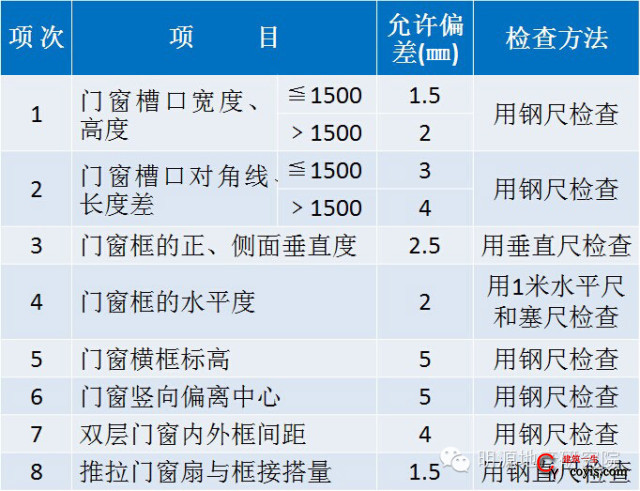

铝合金门窗安装的允许偏差和检验方法表

如有侵权,请联系删除 龙8long8手机登录-long8官方网站头号玩家 » 中海:铝合金门窗安装工艺标准(工程标杆)

相关文章

本站公众号

contact

建工计算器

contact
网站地图
