当前位置:龙8long8手机登录-long8官方网站头号玩家 » 技术储备 » 施工技术 » 正文

中二边一逆作法设计施工技术 -龙8long8手机登录

1、技术简介

中二边一逆作法施工技术是基于传统一层一逆作或二层一逆作的做法,结合工程规模和项目环境特点而创新出的一种新型逆作出土方式,较传统逆作法能更有效的确保基坑安全和加快出土速度。

适应范围:中二边一逆作施工方法适用于基坑深面积小,塔楼投影与地下室外墙间距不大的逆作施工项目,需采用出土设备等辅佐出土。作业面快速取土方法适用于地下室顶板中部具有一定范围的纯顶板区域,该结构上部无塔楼或裙楼结构。

关键技术:

(1)中间土方开挖二层,周边土方开挖一层,形成盆式土方开挖方法;
(2)下一阶段土方开挖时,操作空间较大;
(3)配有专门的储土区和提土设备。

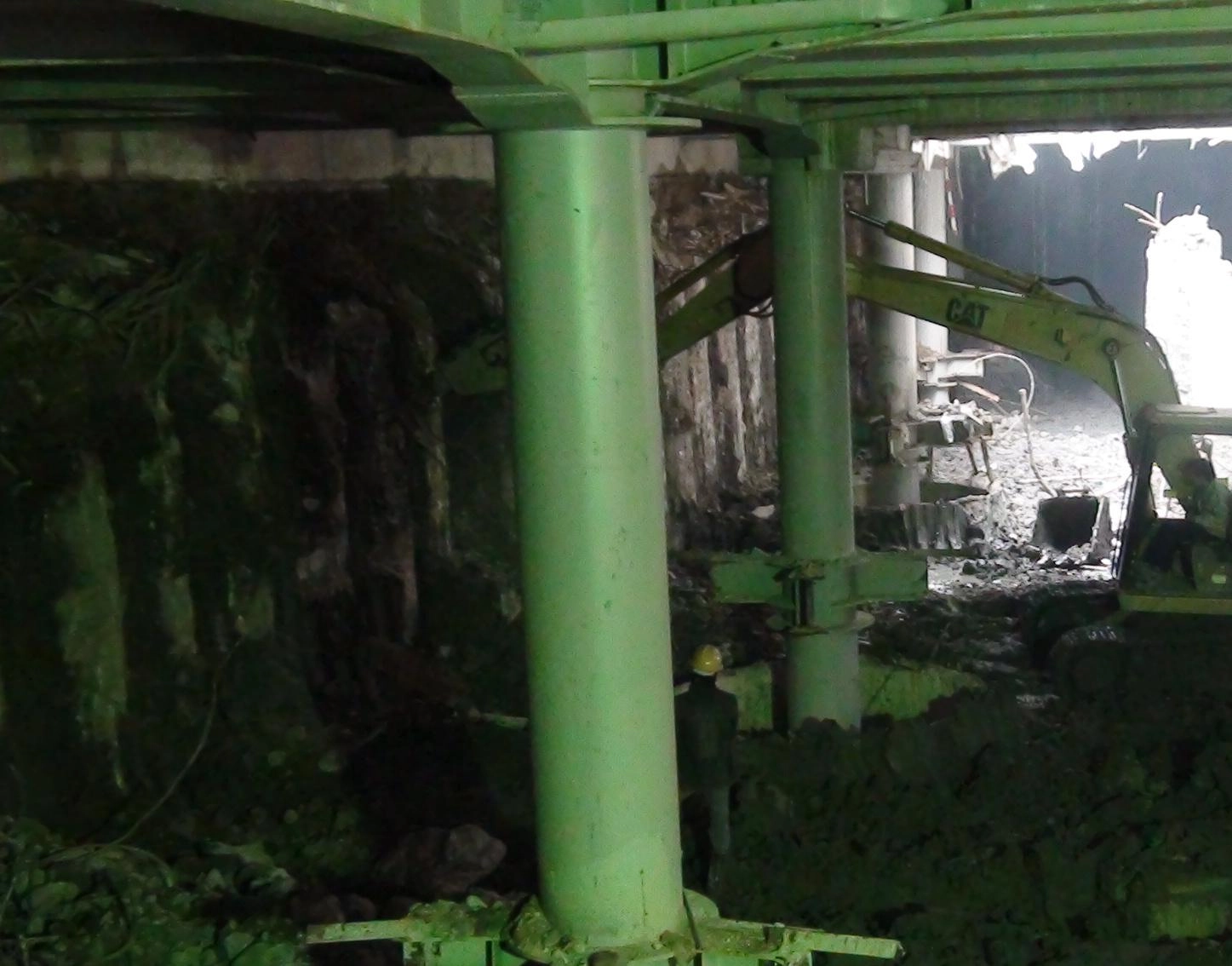

作业面快速取土逆作施工技术:

(1)地下室上部土方开挖时通过在基坑内设置300mm 厚c30 混凝土临时硬化出土坡道进行土方开挖外运;

(2)地下室下部土方开挖时通过地下室永久车道进行土方外运;
(3)临时出土坡道两侧采用c15 喷射混凝土罩面,坡底修筑排水沟。

2、优缺点分析

中二边一逆作法较传统逆作法有以下优点:

(1)较一层一逆做的方法,其在施工工期和工期成本上有较大优势和节约;
(2)较二层一逆做的方法,其地连墙受侧向压力降低,可减少地连墙配筋和厚度,节约成本;
(3)配有专用储土区和提土设备,不影响结构施工。
(4)不需增加专用提土设备,减少机械投入,出土速率快;
(5)出土坡道避免使用钢栈桥,仅需对面层进行混凝土硬化,投入费用较少。

3、效益分析计算

中二边一施工技术较二层一逆作,经设计复核,可减少地连墙配筋和墙厚,根据测算,地连墙造价减少15%。作业面快速取土技术,出土平均单价75 元/m³,传统逆作出土单价105 元/m³,节省造价30 元/m³。

4、典型案例

厦门怡山商业中心采用中二边一逆作法施工。项目与著名风景名胜区“鼓浪屿”隔海相望,位于厦门鹭江道北段,南临建行大厦,西临鹭江道,东和北为民房片区。总用地面积5082m²,建筑面积89056m²,地下5 层,地上39 层,总高度192m,基坑深度为23.2m。该工程是集商业、办公于一体的多功能综合性大型的高级写字楼建筑。该项目土方开挖采用中二边一技术,保障了基坑安全,节约了建造成本。

中国建筑四局重点推广技术指南(2019版)

如有侵权,请联系删除 龙8long8手机登录-long8官方网站头号玩家 » 中二边一逆作法设计施工技术

相关文章

本站公众号

contact

建工计算器

contact
网站地图
