当前位置: 龙8long8手机登录-long8官方网站头号玩家 » 执业考试 » 二级建造师 » 正文

2024年二建《市政实务(卷1)》考试真题及答案-龙8long8手机登录

免费试题库

1、 下列管廊断面形式中,空间利用率最低的是()。
a.矩形
b.圆形
c.三圆拱
d.多弧拱
答案:b
解析:圆形钢筋混凝土预制构件制作工艺成熟,生产方便,结构受力有利,材料用量较少,成本低廉。缺点是圆形断面布置管道不方便,空间利用率低。
2、 下列纳入综合管廊的管线中,应在单独舱室敷设的是
a.电力电缆
b.通信电缆
c.天然气管道
d.给水管道
答案:c
解析:天然气管道应在独立舱室内敷设,热力管道采用蒸汽介质时应在独立舱室内敷设。
3、 下列绿色施工管理措施中,不属于节材与材料资源利用的是()
a.采用管件合一的脚手架
b.采用工具式模板
c.利用荒地作为弃士用地
d.建筑余料再利用
答案:c
解析:c 选项属于保护用地的规定,不属于节材与材料资源利用
4、 下列非开挖更新修复中不属于燃气管道修复的是()。
a.穿插法
b.管片内衬法
c.缩径内衬法
d.折叠内衬法
答案:b
解析:管片内衬法用于排水管道的。
5、 施工现场临时用电组织设计应由()编制。
a.项目技术负责人
b.企业技术负责人
c.安全管理人员
d.电气工程技术人员
答案:d
解析:施工现场临时用电设备在5 台及以上或设备总容量在50kw 及以上,应编制用电组织设计,并进行审核、审批、监理审查。临时用电组织设计由电气工程技术人员编制,经安全、技术、设备、施工、材料等相关部门审核,企业技术负责人批准后进行报验;如果有变更,应及时补充有关的图纸资料。
6、 对道路路基施工,运行和维护影响最大最持久的是()因素
a.大气温度
b.光照率
c.地下水
d.地表水
答案:c
解析:工程实践表明:在对道路路基施工、运行与维护造成危害的诸多因素中,影响最大、最持久的是地下水。
7、 钢筋混凝土拱桥的承重结构主要是利用材料的()性能
a.抗拉
b.抗压
c.抗弯
d.抗扭
答案:b
解析:拱桥的承重结构以受压为主,通常用抗压能力强的圬工材料(砖、石、混凝土)和钢筋混凝土等来建造。
8、 预应力混凝土不宜添动加的外加剂是()。
a.引气剂
b.早强剂
c.缓凝剂
d.膨胀剂
答案:a
解析:预应力混凝土中严禁使用含氯化物的外加剂及引气剂或引气型减水剂。
9、 钢板桩围堰不宜在()中使用。
a.砂石土层
b.碎石土层
c.全风化岩层
d.含有大漂石的卵石层重新测
答案:d
解析:有大漂石及坚硬岩石的河床不宜使用钢板桩围堰。
10、 热拌沥青混合材料按()分为密集配、半开级配和开级配三大类
a.沥青掺量
b.颗料粒径
c.空隙率
d.密度
答案:c
解析:热拌沥青混合料面层。热拌沥青混合料,按空隙率大小将沥青混合料分为密级配、半开级配、开级配三大类
11、 地下水控制方法不包括()。
a.集水明排
b.降水
c.排水固结
d.回灌
答案:c
解析:地下水控制方法包括集水明排、降水、隔水和回灌四类。

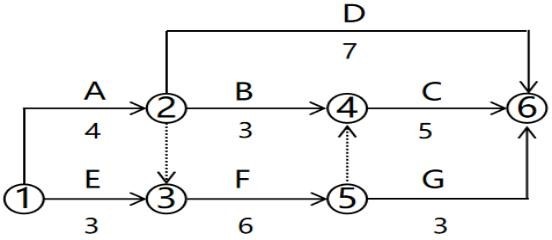

12、 某单项工程双代号网络图中,b 工序因不可抗力导致工期拖延了5 天,则工程工期延长了()
天。

2024年二建《市政实务(卷1)》考试真题及答案-完整版

a.2
b.3
c.4
d.5
答案:a
解析:b 工作的总时差是2 天,拖延了5 天,所以最后工期延长了2 天。
13、 某项目投标总价为1000 万元,则投标保证金一般不超过()万元。
a.10
b.20
c.30
d.50
答案:b
解析:招标人可以在招标文件中要求投标人提交担保。投标担保可以采用投标保证金和投标保函的形式。投标保证金一般不得超过投标总价的2%。
14、 下列海绵城市设施中不属于渗透设施的是()。
a.透水铺装
b.下沉式绿地
c.渗透塘
d.调节塘
答案:d
解析:市政公用工程中常用的渗透设施主要有透水铺装、下沉式绿地、生物滞留设施、渗透塘。
15、 利用供热管道自身弯曲管段的弹性进行补偿的是
a.自然补偿器
b.球形补偿器
c.旋转补偿器
d.波纹管补偿器
答案:a
解析:自然补偿器利用供热管道自身弯曲管段的弹性进行补偿。
16、 钢箱梁节段现场对接环縫的焊接顺序正确的是
a.底板→纵腹板→桥面板
b.桥面板→底版→纵腹板
c.底板→桥面板→纵腹板
d.桥面板→纵腹板→底板
答案:a
解析:箱梁节段对接环缝先焊底板,再焊纵腹板,最后焊桥面板。
17、 下列分部分项工程中不属于危险性较大的分部工程
a.桥梁拆除
b.工具式模板
c.水下作业
d.路基填方
答案:d
解析:路基填方不属于危险性较大的分部工程
18、 下列检测仪器中可用于燃气钢管防腐层补口质量检验的是
a.射线探伤仪
b.超声波探伤仪
c.电火花检漏仪
d.超声波测厚仪
答案:c
解析:焊口防腐后应用电火花检漏仪检查,出现击穿针孔时,应做加强防腐并做好记录。
19、 施工前施工单位应制定工程试验及检测方案并应()经审核通过后实施。
a.试验检测单位
b.建设单位
c.监理单位
d.施工质量监督机构
答案:c
解析:工程施工前应制定工程试验及检测方案,并应经监理单位审核通过后实施。
20、 下列关于二衬施工说法正确的是()。
a.混凝土浇筑自上而下施工
b.拱部模架预留沉落量为10-30mm
c.泵送混凝土坍落度宜为220±20
d.矩形断面顶板拆模强度应达到85%
答案:b
解析:a 选项错误,混凝土浇筑自上下而上施工,c 选项错误,坍落度宜为:150~180mmd 选项错误,拆模时间应根据结构断面形式及混凝土达到的强度确定,矩形断面顶板应达到100%。
大题:多选题
21、 温拌沥青混合料可通过在混合前向沥青粘合剂中添加()生产。
a.沸石
b.氧化蜡
c.细砂
d.沥青乳液
e.水
答案:abde
解析:温拌沥青混凝土是通过在混合前向沥青粘合剂中添加沸石、氧化蜡、沥青乳液,甚至是水来生产的。
22、 对于新型分流制排水系统,雨水源头控制利用技术包括()
a.下渗
b.净化
c.调蓄
d.收集回用
e.湿地
答案:abd
解析:雨水源头控制利用技术有雨水下渗、净化和收集回用技术,末端集中控制技术包括雨水湿地、塘体及多功能调蓄等。
23、 微表处理技术进行城市道路维护具有()功能。
a.封水
b.改善路表外观
c.填补较浅车辙
d.处理翻浆
e.延长道路使用期
答案:abce
解析:微表处理技术应用于城镇道路维护,可单层或双层铺筑,具有封水、防滑、耐磨和改善路表外观的功能,ms-3 型微表处混合料还具有填补车辙的功能。可达到延长道路使用期目的,且工程投资少、工期短。
24、 下列基坑围护结构中,不属于排桩的有()。
a.重力式水泥土墙
b.钢板桩
c.钻孔灌柱桩
d.地下连续墙
e.smw 工法柱
答案:ad
解析:重力式水泥土墙,地下连续墙不属于排桩。
25、 深基坑施工时,稳定坑底的措施有()。
a.加深围护结构入土深度
b.坑底土体加固
c.坑内井点降水
d.适时施工底板结构
e.加快土方开挖进度
答案:abcd
解析:坑底稳定控制:① 保证深基坑坑底稳定的措施有加深围护结构入土深度、坑底土体加固、坑内井点降水等。②适时施作底板结构。
26、 在招标投标阶段,施工图预算可作为()的依据。
a.招标控制价编制
b.工程量清单编制
c.施工单位投标报价
d.施工单位成本控制
e.工程费用调整
答案:abc
解析:①施工图预算是招标单位编制标底的依据,也是工程量清单编制依据。
②施工图预算造价是施工单位投标报价的依据。投标报价时应在分析企业自身优势和劣势的基础上进行报价,以便在激烈的市场竞争中赢得工程项目。
27、 关于混凝土冬期施工的说法中正确的是()。
a.入模温度不宜低于10℃
b.选用较大的水胶比
c.选用较小的水胶比
d.优先选用加热水的方法
e.骨料加热至100℃
答案:acd
解析:b 选项错误,冬期混凝土宜选用较小的水胶比和较小的坍落度。e 选项错误,拌制混凝土应优先选用加热水的方法,水加热温度不宜高于80℃,骨料加热不得高于60℃。骨料不得混有冰雪、冻块及易被冻裂的矿物质。
28、 钢管满堂支架预压的目的有( )。
a.检验支架的承载能力
b.检验支架的稳定性
c.消除支架的非弹性变形
d.消除支架的弹性变形
e.观测基础沉降情况
答案:abce
解析:钢管满堂支架搭设完毕后,支架应进行预压,以检验结构的承载能力和稳定性、消除其非弹性变形、观测结构弹性变形及基础沉降情况。
29、 关于水泥稳定碎石基层的说法,正确的有()。
a.混合料应在3h 应内运送到铺筑现场
b.混合料运输中应采取覆盖措施
c.混合料宜在水泥终凝前碾压成型
d.分层摊铺时,应在下层养护7 天后方可摊混合料
e.属于半刚性基层
答案:bde
解析:a 选项错误,水泥稳定土类材料自搅拌至摊铺碾压成型,不应超过3h。c 选项错误,混合料宜在水泥初凝前碾压成型
30、 下列监测项目中,属于三级基坑施工监测的”应测”项目有()
a.支扩桩(墙)、边坡顶部水平位移
b.支护桩(墙)、边坡顶部竖向位移
c.支护桩(墙)体水平位移
d.地表沉降
e.地下水位
答案:abde
解析:对于三级基坑来说支护桩(墙)体水平位移属于选测。
大题:材料分析题
31、 背景材料

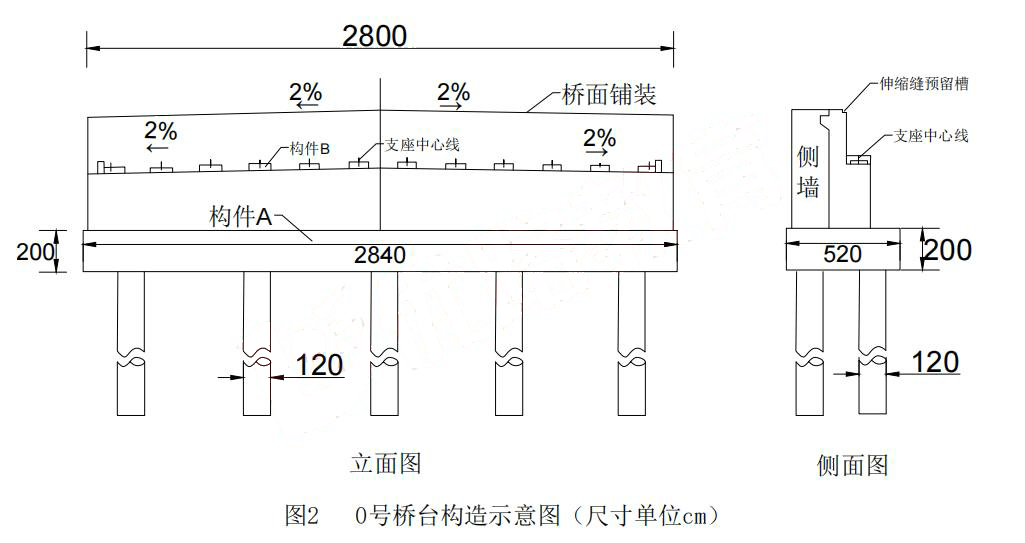

某公司承建一座城市桥梁工程,双向四车道,桥面竞度28m。上部结构为2x(3x30m)预制预应力混凝土t 形梁。下部结构为盖梁及130cm 圆柱式墩,基础采用中150cm 钢筋混凝土钻孔灌注桩:薄壁式桥台,基础采用120cm 钢筋混凝土钻孔灌注桩桩基础均为端承桩。桥台位于河岸陆上旱地,地层主要为耕植土、黏性土、砂性土等,台后路基引道长150m。0 号桥台构造如图2 所示。

2024年二建《市政实务(卷1)》考试真题及答案-完整版

施工过程发生如下事件:
事件一:桥台桩基施工前,项目部对台后路基引道用地进行场地清理与平整,修筑施工便道、泥浆池及安装泥浆循环系统等临时设施,并做好安全防护措施。
事件二:桩基成孔及钢筋笼吊装完成后,在灌注水下混凝士前,进行二次清孔。经检验,孔内泥浆性能指标符合标准规定,孔底沉渣厚度为150mm,项目部随即组织灌注水下混凝土。
问题:
1.给出图2 中构件a、b 的名称。
2.列式计算上部结构预制t 形梁的数量及图2 中构件a 的混凝士体积(单位m3,计算结果保留小数点后两位数)
3.事件一中,泥浆池根据不同使用功能可分为哪些组成部分?
4.事件一中,指出泥浆池应采取的安全防护措施
5.事件二中,项目部是否可以组织灌注水下混凝土?说明理由
答案
1、答案:a:承台;b:垫石
2、答案:t 形梁的数量:12×6=72 片;a 的体积28.4×5.2×2=295.36m3
3、答案:泥浆池包括制浆池、储浆池、沉淀池
4、答案:警示标志、警示灯、夜间设置照明、专人值守、防护栏杆、密目式防护网、挡脚板
5、答案:不可以组织灌注水下混凝土,孔底沉渣厚度为150mm,大于50mm.
32、 背景材料

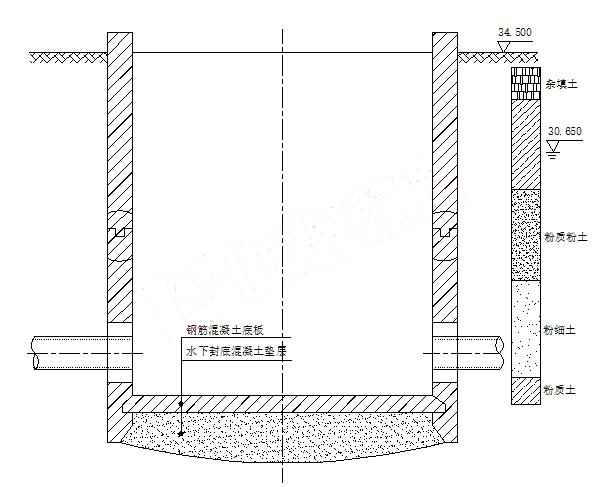

某城市环境提升改造工程,新建污水管线采用d1200mm 钢筋混凝土管,埋深8~9m,顶管敷设工作井采用钢筋混凝土圆形沉井,内径6.0m,地层为杂填土、粘质粉土、粉细砂和粉质黏土,地下水丰富,沉井结构如图4。

2024年二建《市政实务(卷1)》考试真题及答案-完整版

图4:沉井结构示意图
为保证临近建筑物安全,沉并周边设置水泥土搅拌桩加隔水帷幕,水泥土搅拌桩施工工艺流程为:场地平整→a→预先钻进至设计标高→边提升边搅拌边喷粉至预定停浆面>b→提升搅拌喷粉至预定停浆面。沉井内设置管井,采取排水下沉方法施工,开挖过程中基底出现局部大量渗水,经处理后继续下沉施工。
项目部编制了顶管工程专项施工方案,方案中根据工程特点并结合公司现有的土压平衡顶管机、泥水平衡顶管机进行设备选型,沉井完成后,安装顶管机和相关顶进设施,经调试合格后开始顶管施工。
问题
1.给出水泥搅拌桩实施工艺流程中a、b 的内容
2.根据图4,列式计算地下水埋深(单位m,计算结果保留小数点后两位)
3.试述沉井基底大量渗水未及时处理可能产生的风险。
4.根据工程特点项目部宜选用哪种类型的顶管机。
5.指出沉井内应安装哪些主要顶进设施。

答案
1、答案:a:钻机就位;b:重复搅拌下沉
2、答案:地下水埋深:34.50-30.65=3.85m
3、答案:(1)坑底隆起;(2)沉井发生倾斜或者突然下沉(3)地面发生沉降
4、答案:泥水平衡顶管机
5、答案:后背墙、千斤顶、导轨、顶铁
33、 背景材料
某公司承建一项城镇主干路新建工程,全长3.1km,施工桩号为k0 000~k3 100。道路路面结构分为两种类型,其中k0 000~k3 000 段路面面层为厚18cm 沥青混合料面层k3 000~k3 100 段路面面层为28cm 水泥混凝土面层:路面基层均为水泥稳定碎石基层。

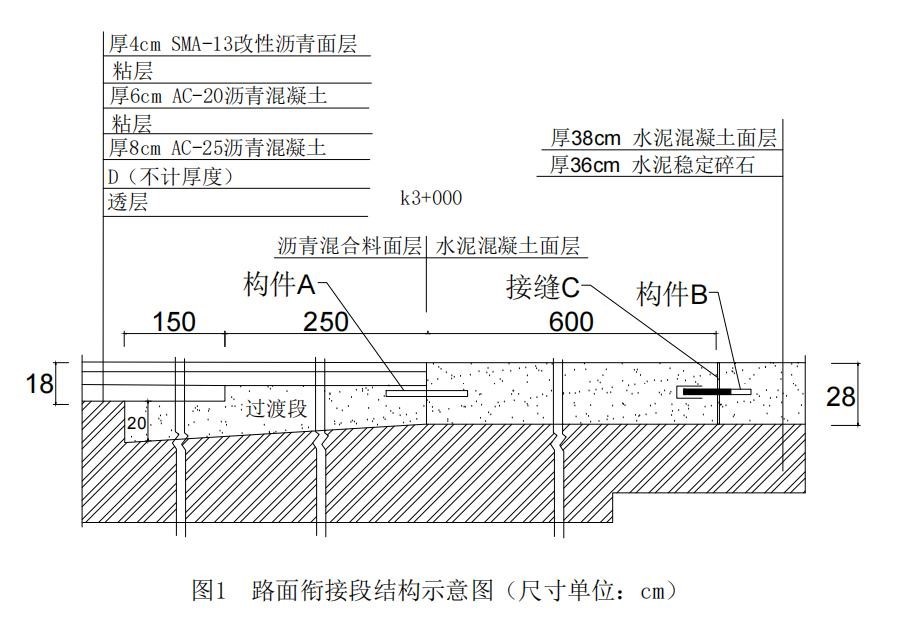

两种路面面层在k3 000 处呈阶梯状衔接,衔接处设置长4m 水泥混凝土过渡段。路面衔接段结构如图1

2024年二建《市政实务(卷1)》考试真题及答案-完整版

施工过程中发生如下事件:
事件一:在k0 550~k0 610 路段有一座废弃池塘,深约2m。处置方案为清淤后换填级配砂砾,再利用挖方段士方填筑至设计标高。项目部对填方用土进行了液限、塑限和cbr 试验。
事件二:水泥混凝土路面及过渡段铺筑完成后,养护达到可开放交通条件时,再分层摊铺衔接处沥青混合料面层。为确保过渡段面层衔接紧密,横缝连接平顺,项目部采取了相应的施工工艺措施。
事件三:在k2 200 填方坡脚处有10kv 电力架空线线杆,由于线路迁移滞后,路基施工时项目部对线杆采取了安全保护措施。
问题
1.写出图中a、b、c 的名称
2.写出图中d 的名称及采用的材料。
3.填方段用土还应做哪些试验?
4.水泥混凝土路面开放交通的条件,写出连接处过渡段的处理措施。
5.写出电线杆处的防护措施。

答案
1、答案:a:拉杆;b:传力杆;c:胀缝
2、答案:d:封层材料:改性沥青或改性乳化沥
3、答案:天然含水量,标准击实试验。
4、答案:开放交通的条件:混凝土完全达到设计弯拉强度且填缝完成沥青路面基层部分浇筑混凝土过渡段,且在下面留台阶;设置拉杆;铺土工格栅:接缝处涂刷粘层油。
5、答案:(1)派专人监护的措施;(2)作业机械和架空线路保持足够的安全距离;(3)电线杆周边采用小型机具压实。
34、 背景材料

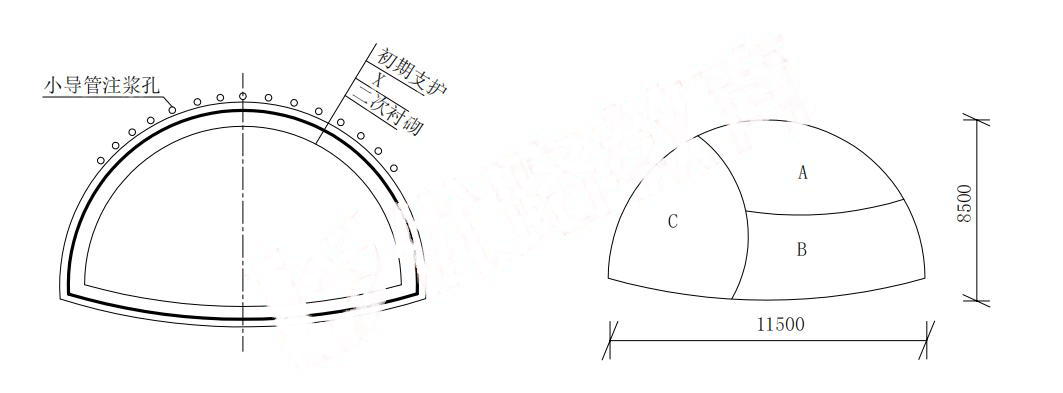

某城市浅埋暗挖隧道长550,沿线下穿道路、管线等市政设施,隧道设计为马蹄形断面,复合式村砌结构由外向内依次为初期支护、x、二次衬砌,如图3-1 所示,隧道开挖断面尺寸为11.5mx8.5m,断面开挖分块如图3-2 所示。全线设三座坚井相向掘进施工。

2024年二建《市政实务(卷1)》考试真题及答案-完整版

图3-1 隧道斯面示意图图3-2 断面开挖分块示意图(单位:mm)
施工过程中发生如下事件:
事件一:项目部编制了隧道暗挖专项施工方案,经项目经理审批后组织专家论证。专家组认为:①所选取的隧道贯通位置不合理,建议调整;②开始贯通时需停止一个开挖面作业,改为单向掘进,方案应明确此时两个开挖面的距离。
事件二:由干工期期紧迫,项目部在初期支护养护结束后向监理工程师申请施作二次衬砌,监理工程师分析监测数据后拒绝了项目部的要求并进一步明确了随道一次衬砌的施作条件。
问题
1.给出复合式衬砌结构中“x”的名称。
2.结合图3-2 给出该施工方法的名称:用3-2 中的字母表示隧道断面开挖顺序
3.事件一中,隧道暗挖专项施工方案的审批流程是正确?说明理由。
4.事件一中,分别给出采取隧道贯通位置的原则及开始贯通时两个开挖面的距离。
5.根据事件二,写出二次衬砌的施作条件

答案
1、答案:x:防水层
2、答案:施工方法:单侧壁导坑法;开挖顺序:cab
3、答案:不正确;理由:专项施工方案应当由施工单位技术负责人审核签字、加盖单位公章,并由总监理工程师审查签字、加盖执业印章后后组织专家论证
4、答案:原则:尽可能选择地质条件好、地下水位低、地表建筑物少的位置进行贯通开始贯通时两个开挖面的距离:同一隧道内相对开挖(非爆破方法)的两开挖面距离为2倍洞径且不小于10m 时,一端应停止掘进,并保持开挖面稳定。(相距23 米时候,一端应停止掘进)
5、答案:施作条件:初期支护结构变形基本稳定,防水结构施工验收合格后施作。

本文附件下载地址

下载链接:

提取码,获取方式如下

输入验证码 查看隐藏内容:

扫描二维码关注本站微信公众号或者在微信里搜索:建筑一生
回复 1002 获取验证码
weixin

验证码获取教程(如您不知如何操作,)

声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的龙8long8手机登录的版权请联系龙8long8手机登录,我们会尽快整改。请网友下载后24小时内删除!

long8官方网站头号玩家的联系方式:发送邮件

如有侵权,请联系删除 龙8long8手机登录-long8官方网站头号玩家 » 2024年二建《市政实务(卷1)》考试真题及答案-完整版
评论 (0)

本站公众号

contact

建工计算器

contact
网站地图
