单选题
1、 建筑物级别为4 级的土石围堰,其洪水标准为( )年。
a.10-5
b.20-10
c.30-20
d.50-30
答案:b
解析:4级土石围堰的洪水标准为20~10 年。
2、 闸墩混凝土保护层最小厚度为()mm.
a.20
b.25
c.30
d.35
答案:c
解析:梁柱墩环境类别为一类时的保护层厚度为30mm,也是其保护层最小厚度。
3、 工程常见的边坡变形破坏类型有()种。
a.二
b.三
c.四
d.五
答案:c
解析:工程常见到的边坡变形破坏主要有松弛张裂、蠕动变形、崩塌、滑坡四种类型。
4、 关于土石坝(堤防)和重力坝的说法,不正确的是()。
a.土石坝与混凝土重力坝的坝高分类标准相同
b.土石坝坝顶横向坡度宜为1%~2%
c.堤防堤顶纵向坡度宜为2%~3%
d.土石坝坝顶宽度应根据坝顶交通要求确定
答案:b
解析:为了排除雨水,坝顶应做成向一侧或两侧倾斜的横向坡度,坡度宜采用2%~3%。
5、 2级永久性水工建筑物中,闸门的合理使用年限应为()年。
a.30
b.40
c.50
d.60
答案:c
解析:1 级、2 级永久性水工建筑物中闸门的合理使用年限应为50 年,其他级别的永久性水工建筑物中闸门的合理使用年限应为30 年。
6、 关于施工放样的说法,正确的是()。
a.采用1988 国家高程基准
b.m 越小,比例尺越小
c.”由整体到局部”的原则
d.各细部的放样精度应一致
答案:c
解析:a 选项错误:我国自1988 年1 月1 日起开始采用1985 国家高程基准作为高程起算的统一基准。
b 选项错误:m 称为比例尺分母。比例尺的大小视分数值的大小而定。m 越大,比例尺越小;
m 越小,比例尺越大。
d 选项错误:测设细部的精度比测设主轴线的精度高。各细部的精度要求也不一样。各控制点应为同一坐标体系。
7、 建筑材料在自然状态下单位体积的质量称为
a.堆积密度
b.表观密度
c.自然密度
d.密实度
答案:b
解析:表观密度,指材料在自然状态下单位体积的质量
8、 根据《中华人民共和国标准化法》,标准分为()个层次。
a.三
b.四
c.五
d.六
答案:c
解析:标准包括国家标准、行业标准、地方标准和团体标准、企业标准五个层次。
9、 下列水泵中,属于轴流泵的是( )
a.离心泵
b.立式泵
c.蜗壳泵
d.导叶泵
答案:b
解析:轴流泵。按主轴方向可分为立式泵、卧式泵和斜式泵;按叶片可调节的角度不同可分为固定式、半调节式和全调节式。
10、 岩层层面与水平面的交线方向称为()
a.倾向
b.走向
c.岩向
d.产向
答案:b
解析:走向指岩层层面与水平面的交线方向,交线称为走向线。
11、 水库调洪库容是指( )之间的库容。
a.校核洪水位与防洪限制水位
b.设计洪水位与正常蓄水位
c.防洪限制水位与死水位
d.校核洪水位与死水位
答案:a
解析:水库的调洪库容是指校核洪水位与防洪限制水位之间的库容。
12、 水利工程建设程序一般分为()个阶段
a.四
b.六
c.八
d.十
答案:c
解析:水利工程建设程序一般分为:项目建议书、可行性研究报告、施工准备、初步设计、建设实施、生产准备、竣工验收、后评价等阶段。
13、 按产生原因不同,混凝土工程裂缝分为()类。
a.二
b.三
c.四
d.五
答案:d
解析:按产生原因不同,混凝土工程裂缝有以下五类:沉降缝、干缩缝、温度缝、应力缝和施工缝(竖向为主)。
14、 土工网合成材料常用于()
a.减少软基沉降
b.基础排水
c.提高土体的网刚度
d.坡面防护
答案:d
解析:土工网。由聚合物经挤塑成网或由粗股条编织或由合成树脂压制成的具有较大孔眼和一定刚度的平面网状结构材料,土工网的抗拉强度都较低,延伸率较高。常用于坡面防护、植草、软基加固垫层和用于制造复合排水材料。
15、 混凝土集料试验时,若有()项以上试验结果不符合规定,则判定该批次产品不合格。
a.二
b.三
c.四
d.五
答案:a
解析:混凝土集料试验若有两项以上试验结果不符合规定,则判定该批次产品不合格。
16、 土石等级共划分为()级。
a.4
b.8
c.10
d.16
答案:d
解析:水利水电工程施工中常用的土石分级,依开挖方法、开挖难易、坚固系数等,共划分为16 级。其中土分4 级。岩石分12 级。
17、 下列颜色中,适用于水泵轴涂色的是()。
a.黑色
b.米黄色
c.银白色
d.红色
答案:d
解析:电动机轴和水泵轴的涂色为红色。
18、 堤防工程养护后,堤顶平均每5m 长堤段纵向高差不应大于()m.
a.0.05
b.0.15
c.0.10
d.0.20
答案:c
解析:堤顶养护应做到堤线顺直、饱满平坦,无车槽,无明显凹陷、起伏,平均每5m 长堤段纵向高差不应大于0.1m。堤顶应设单侧或双侧横向坡,坡度宜保持在2%~3%。
19、 根据《关于全面推行河长制的意见》,全面建立()级河长体系。
a.二
b.三
c.四
d.五
答案:c
解析:建立省、市、县、乡四级河长体系。
20、 绿色施工中,对工程弃渣堆体稳定性,宜()监测1 次。
a.每月
b.每季
c.半年
d.一年
答案:a
解析:工程弃渣堆放处每月1 次、雨季每周1 次;固体废物露天堆放处每月1 次,雨季每月2次。
大题:多选题
21、 北斗卫星导航系统可以为用户提供精密的()。
a.时间
b.速度
c.三维坐标
d.误差分析
e.误差纠正
答案:abc
解析:卫星定位系统是以卫星为基础的无线电导航定位系统,具有海、陆、空全方位,全天性、连续性和实时性的导航、定位和定时功能,能为用户提供精密的三维坐标、速度和时间。
22、 关于土石坝(堤防)和混凝土重力坝的说法,正确的有()。
a. 混凝土重力坝溢流坝段与非溢流坝段之间应设置导墙
b. 堤顶宽度不宜小于3m
c. 土石坝的坝面必须设坝面排水
d. 土石坝棱体排水断面为五边形
e. 土石坝防浪墙宜采用与坝体连成整体的混凝土结构
答案:abde
解析:
c 选项错误:除干砌石或堆石护面外,均必须设坝面排水。
23、 关于钢筋分类和应用的说法,正确的有()。
a.随着含碳量增加,钢筋的强度提高
b.热处理工艺使得钢筋强度能较大幅度提升
c.热处理钢筋的应力-应变曲线上有流幅段
d.牌号hpb 代表热轧带肋钢筋
e.牌号crb 代表高延性冷轧带肋钢筋
答案:ab
解析:a 选项正确,随着含碳量的增加,钢材的强度提高,塑性降低。
b 选项正确,热处理钢筋是由强度大致相当于ⅳ级的某些特定钢号钢筋经淬火和回火处理后制成,钢筋强度能得到较大幅度的提高,但其塑性降低并不多。
c 选项错误:热处理钢筋属于无物理屈服点的钢筋,应力-应变曲线上没有流幅段。
d 选项错误,牌号中hpb 代表热轧光圆钢筋。
e 选项错误,冷轧带肋钢筋(crb)。
24、 工程建设中,水泥必检项目有()。
a.凝结时间
b.标准稠度用水量
c.细度
d.体积安定性
e.强度
答案:de
解析:水泥试验项目包括水泥物理及力学实验和化学分析三个方面。工程中通常只做物理、力学试验,其项目有细度、标准稠度用水、凝结时间、体积安定性及强度等。体积安定性和强度是工程建设中必检项目。大体积混凝土一般需进行水化热试验。
25、 下列内容中,属于水利技术标准”前引部分”的有()。
a. 封面
b. 修订说明
c. 发布公告
d. 前言
e. 目次
答案:abde
解析:
水利技术标准内容前引部分包括:(1)封面。(2)发布公告。(3)前言。(4)目次。
26、 地形图反映()。
a.山脉水系分布
b.人工建筑物分布
c.地表形态的成因
d.森林植被分布
e.地表起伏状态
答案:abd
解析:地形一般指地表形态、高程、地势高低、山脉水系、自然景物、森林植被,以及人工建筑物分布等,常以地形图予以综合反映。
27、 阐述水工建筑物合理使用年限用到的关键词语有()。
a.正常使用
b.维修条件
c.设计功能
d.最低要求年限
e.发挥效益
答案:abcd
解析:水利水电工程及其水工建筑物合理使用年限是指,水利水电工程及其水工建筑物建成投入运行后,在正常运行使用和规定的维修条件下,能按设计功能安全使用的最低要求年限。
28、 下列工作中,属于水泵机组辅助设备安装工作的有()。
a. 油压装置安装
b. 空气压缩装置安装
c. 进水管道安装
d. 电气设备安装
e. 传动装置安装
答案:ab
解析:
水泵机组辅助设备安装主要工作分为:油压装置、空气压缩装置、供排水泵、真空破坏装置、辅助设备的管及管件安装。
29、 土方填筑体与刚性建筑物结合部发生接触渗透破坏,主要原因有()。
a. 刚性建筑物表面刷浆不合规范要求
b. 刚性建筑物有裂缝
c. 结合部未采用高塑性土料填筑
d. 土料填筑未均衡上升
e. 反滤料填筑不符合规范要求
答案:ac
解析:
接触渗流破坏包括:(1)填筑体与岸坡结合部有渗透水流或渗透变形破坏。(2)填筑体与刚性建筑物结合部发生接触渗透破坏。
主要原因:(1)填筑体与岸坡或刚性建筑物的接触面未完全按规范要求进行清理。
(2)岩面、混凝土表面酒水或刷浆不符合施工规范要求。
(3)结合部未采用高塑性土料填筑。
(4)结合部土石方填筑的铺料厚度、压实机具、碾压方法不符合施工规范要求
30、 《中华人民共和国水法》针对各类生产建设活动的特点以及可能产生的危害,分别作出了()规定。
a. 禁止性
b. 限制性
c. 鼓励性
d. 时效性
e. 技术性
答案:ab
解析:
《中华人民共和国水法》(以下简称《水法》)从保持河道、运河、渠道畅通以及保证湖泊、水库正常发挥效益出发,针对各类生产建设活动的特点以及可能产生的危害,分别作出了禁止性规定和限制性规定。
大题:材料分析题
31、 背景资料:
某引调水工程主要建筑物包括取水口泵站、输水明渠、沿线排水及交叉建筑物等。输水干线总长33.6km,其中桩号8 650~桩号12 690 为岗地切岭段,渠道最大开挖深度为26.0m。
施工过程中发生如下事件:
事件一:施工单位现场专职安全生产管理人员履行下列安全管理职责:
(1)组织制定项目安全生产管理规章制度操作规程等;
(2)组织本工程安全技术交底;
(3)组织施工组织设计、专项工程施工方案的编制和审查;
(4)组织开展本项目安全教育培训、考核;
(5)制止和纠正工程施工违章指挥。
事件二:施工单位针对岗地切岭段渠道土方开挖和边坡防护编制了专项施工方案,组织专家对该施工方案进行了审查论证,并经相关人员审核签字后组织实施。审查论证会专家组成员包括:项目法人技术负责人、总监理工程师、设计项目负责人、专职安全生产管理人员及5 名特邀技术专家。
事件三:取水口泵站基坑开挖前,施工单位编制了施工组织设计(部分内容如下),对现场危险部位进行了标识,并设置了安全警示标志。
(1)施工用电由系统电网接入,现场安装变压器一台;
(2)基坑深度为8.3m,开挖边坡坡比为1:2;
(3)泵房墩墙施工采用钢管脚手架支撑,中间设施工通道;
(4)混凝土浇筑采用塔式起重机进行垂直运输。
事件四:某段切岭部位渠道在开挖至接近渠底设计高程时,总监理工程师检查发现渠道顶部地表出现裂缝,并有滑坡迹象,即指示施工单位暂停施工,撤离现场施工人员,查明原因消除隐患后再恢复施工,但施工单位认为地表裂缝属正常现象未予理睐,不久边坡发生坍塌,造成4名施工人员被掩埋,其中3人死亡,1人重伤。事故发生后,相关部门启动了应急响应。
问题
1.根据《水利水电工程施工安全管理导则》sl721,指出事件一中哪些职责不属于专职安全生产管理人员的安全管理职责(可用序号表示),其中属于施工单位技术负责人安全管理职责的有哪些?
2.根据《水利水电工程施工安全管理导则》sl721,指出事件二中专家组组成的不妥之处;该专项施工方案需要哪些人员审核签字后方可组织实施?
3.根据《建设工程安全生产管理条例》,事件三中哪些部位应设置安全警示标志?
4.根据《水利部生产安全事故应急预案》指出事件四的生产安全事故等级和主要责任单位;该事故发生后应启动几级应急响应?
答案
1、答案:不属于专职安全生产管理人员安全管理职责的是:(1)(2)(3)(4);其中属于施工单位技术负责人安全管理职责的有:(2)(3)。
解析:【考点来源】第六章第三节水利水电工程施工组织设计
2、答案:(1)不妥之处:审查论证会专家组成员包括项目法人技术负责人、总监理工程师、设计项目负责人、专职安全生产管理人员;(2)渠道最大开挖深度为26.0m,大于5m,属于超过一定规模的危险性较大的单项工程。超过一定规模的危险性较大的单项工程,施工单位应根据审查论证报告修改完善专项施工方案,经施工单位技术负责人、总监理工程师、项目法人单位负责人审核签字后,方可组织实施。
解析:【考点来源】第六章第三节水利水电工程施工组织设计
3、答案:应设置安全警示标志的部位:施工现场入口处,施工起重机械,临时用电设施,脚手架,出入通道口,基坑边沿,爆破物及有害危险气体和液体存放处等危险部位。
解析:【考点来源】第五章第二节与施工相关的标准
4、答案:(1)事故等级为较大事故,主要责任单位为施工单位。(2)较大事故启动三级应急响应。
解析:【考点来源】第十一章第二节水利水电工程建设风险管控
32、 背景资料:
某中型水库工程由土石坝、泄洪闸、放水洞等建筑物组成。土石坝坝坡排水采用贴坡排水,排水布置示意图如图1-1 所示。泄洪闸座落在软土地基上,闸室采用钻孔灌注桩基础。
施工过程中发生如下事件:
事件一:施工单位根据《水利电工程施工组织设计规范》编制了混凝土工程施工方案,其中2.0m 厚的泄洪闸底板混凝土单仓最大浇筑量为1000m3。分5 层浇筑(每层浇筑方量相同),混凝土初凝时间为4 小时,混凝土从拌合设备出机口至入仓历时1 小时,混凝土浇筑生产不均匀系数为1.2,施工方案按混凝土分块仓面强度计算法对生产系统规模进行了计算,其计算公式为p≥kfδ/(t1-t2),拟采用2 台生产能力为35m3/h 的js750 型混凝土拌合机进行拌合生产。
事件二:灌注桩采用正循环钻孔工艺讲行施工,钻孔灌注桩施工工序流程如图1-2 所示除图中注明的施工工序外,还包括①钢筋笼安装、②混凝土浇筑、③钻孔、④护筒埋设、⑤第二次清孔等工序。
事件三:土石坝填筑过程中,发现地形高差不大的黏性土料场中土料的含水量偏低,施工单位采取了在料场加水的施工措施。
问题

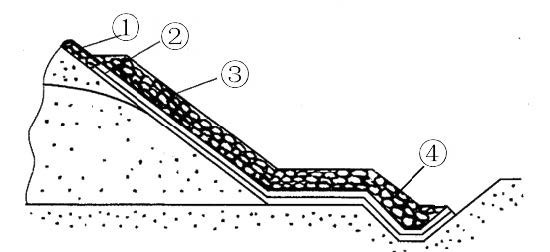

1.指出图1-1 中①、②、③、④所代表的结构名称。
2.事件一中,计算混凝土的最大浇筑强度;判断拟采用的混凝土拌合设备是否满足浇筑能力要求;列出影响拌合设备生产能力的主要因素。

3.指出图1-2 中a、b、c、d、e 分别代表的施工工序名称(可用序号表示)
4.事件三中,料场加水的有效措施有哪些?
答案
1、答案:①是护坡,②是反滤层,③是排水体,④所是排水沟。
解析:【考点来源】第一章第一节水利水电工程建筑物的类型及相关要求
2、答案:(1)混凝土最大浇筑量为1000m³,分5 层浇筑(每层浇筑方量相同),所以每层最大浇筑方量为:1000÷5=200m³。混凝土的最大浇筑强度p=1.2×200/(4-1)=80m3/h。
(2)不能满足。要求的混凝土的最大浇筑强度为80 m3/h,拟选用的混凝土拌合机为2×35=70 m3/h<80,所以不能满足浇筑能力要求。(3)影响拌合设备生产能力的主要因素:设备容量、台数与生产率。
解析:【考点来源】第六章第三节水利水电工程施工组织设计
3、答案:a:④护筒埋设;b:③钻孔;c:①钢筋笼安装;d:⑤第二次清孔;e:②混凝土浇筑
解析:【考点来源】第三章第二节地基处理工程
4、答案:料场加水的有效方法是采用分块筑畦埂,灌水浸渍,轮换取土。地形高差大也可采用喷灌机喷洒。无论哪种加水方式,均应进行现场试验。
解析:【考点来源】第三章第三节土石方填筑工程
33、 背景资料:(事件不全)
发包人与承包人依据相关规定签订某水闸工程施工合同。合同约定水闸闸门由发包人提供。
施工过程中发生如下事件:
事件一:承包人编制并经监理人批准的水闸工程施工进度计划如表4 所示(每月30 天计),每项混凝土工程按月均衡施工。
事件二:承包人负责采购的钢筋运低现场承包人自行进行了资料核查和外观检查后办理交货验收手续。承包人核查钢筋标牌注明的内容包括生产日期、规格、尺寸等。
事件三:因闸门制造验收未按时完成,推迟了交货时间,导致闸门安装推迟10 天开始,产生窝工费3万元,承包人向监理人提出了延长工期10 天,增加费用3 万元的要求,闸门安装前,承包人进行了闸门标志检查并对闸门的损伤、泥土和锈迹等进行了处理。
事件四:竣工图章如图4所示。(事件不全)
问题
子题:简答题
1.根据表4、分别计算2022 年5 月~11 月每个月的混凝上浇筑工程量。
子题:简答题
2.事件二中,改正承包人做法的不妥之处。除事件二所列内容外、钢筋标牌注明的内容还有哪些?
子题:简答题
3.事件三中,监理人是否应同意承包人的要求?说明理由,除事件三所述检查和处理内容外,闸门安装前,承包人还应做哪些工作?
子题:简答题
4.指出4 中a、b、c、d、e 所代表的内容。
答案
1、答案:2022 年5 月工程量:58500÷5=11700m³;
2022 年6、7、8、9 月工程量:58500÷5 32000÷4=19700m³;
2022 年10月工程量:800÷2=400m³;
2022年11月工程量:800÷2 6500÷2=4150m³。
解析:【考点来源】第六章第三节水利水电工程施工组织设计
2、答案:(1)不妥之处:承包人负责采购的钢筋运低现场承包人自行进行了资料核查和外观检查后办理交货验收手续。改正:对承包人提供的材料和工程设备,承包人应会同监理人进行检验和交货验收,查验材料合格证明和产品合格证书,并按合同约定和监理人指示,进行材料的抽样检验和工程设备的检验测试,检验和测试结果应提交监理人,所需费用由承包人承担。(2)钢筋标牌除生产日期、规格、尺寸外还应该注明:生产厂家、牌号、产品批号等内容。
解析:【考点来源】第七章第二节施工合同管理
3、答案:(1)监理人应同意承包人要求;理由:合同约定水闸闸门由发包人提供,因闸门制造验收未按时完成,推迟了交货时间,导致闸门安装推迟10 天开始,产生窝工费3 万元,属于发包人责任,承包人有权要求工期及费用的补偿。(2)闸门安装前,还应检查闸门和支承导引部件的几何尺寸,润滑支承导向部件。
解析:【考点来源】第三章第五节水利水电工程机电设备及金属结构安装工程
4、答案:更新中
解析:更新中
34、 背景资料:
某环湖大堤加固工程,工程内容包括堤身防护工程护脚、节制闸工程、涵闸工程和绿化工程等。
发包人依据《水利水电工程标准施工招标文件》(2009 年版)编制了施工招标文件。招标文件中,护脚设计方案为五绞格网 大抛石组合方案。招投标及施工过程中发生如下事件:
事件一:投标人甲的投标文件所载施工工期前后不一致,评标委员会书面要求投标人甲澄清。
投标人甲按时提交了书面澄清答复,统一了工期,评标委员会予以认可。评标公示显示,投标人甲未被评为中标候选人。评标公示期间,投标人乙以前述澄清有关事项存在不合理为由提出评标异议。招标人认为异议针对的是非中标候选人,不影响中标候选人资格,异议不成立。在收到异议后第4 日,招标人按上述意见书面答复投标人乙。异议处理期间,招标人向中标人发放了中标通知书。

事件二:投标人丙投标文件中,2㎡液压挖掘机施工机械台时费计算如表所示。
事件三:施工过程中,设计单位将护脚五绞格网 大抛石组合方案调整为大抛石方案。监理人将该方案调整按变更处理。变更过程中,承包人和监理人往来文件涉及变更指示、变更意向书、变更实施方案、变更估价书等。
事件四:承包人将绿化工程以劳务分包形式分包给某劳务作业队伍。劳务分包合同约定的劳务费用包含人工、材料、机械等所有费用。发包人认定该行为为转包,属于严重合同问题,责令承包人立即整改。
问题
1.事件一中,评标委员会要求投标人甲对投标文件澄清是否合理,说明理由,指出并改正评标异议处理过程中的不妥之处。
2.事件二中,指出a、b 所代表的单位(或项目)名称;列式计算第一类费用(计算结果保留小数点后两位)。
3.事件三所列承包人和监理人往来文件中分别指出监理人和承包人发出的文件名称?
4.事件四中,相出并改正发包人对承包人行为认定中的不妥之处
答案
1、答案:(1)不合理;理由:投标人按评标委员会要求对投标文件澄清、说明和补正时不得改变投标文件的实质性内容(算术性错误修正的除外)。(2)不妥之处一:在收到异议后第4日,招标人按上述意见书面答复投标人乙。改正:招标人应当自收到异议之日起3 日内作出答复。不妥之处二:异议处理期间,招标人向中标人发放了中标通知书。改正:作出答复前,应当暂停招标投标活动。
解析:【考点来源】第七章第一节施工招标投标
2、答案:(1)a:元/工时;b:柴油;(2)第一类费用:89.06÷1.13 54.68÷1.09 3.56=132.54元。
解析:【考点来源】第十章第一节阶段成本控制
3、答案:监理人:变更指示、变更意向书。承包人:变更实施方案、变更估价书。
解析:【考点来源】第七章第二节施工合同管理
4、答案:发包人认定该行为为转包不妥;改正:劳务作业分包单位除计取劳务作业费用外,还计取主要建筑材料款和大中型机械设备费用的,属于违法分包。
解析:【考点来源】第七章第二节施工合同管理
本文附件下载地址
下载链接:
提取码,获取方式如下
验证码获取教程(如您不知如何操作,)
声明:建筑一生网提供的所有资料均来自互联网下载,纯属学习交流。如侵犯您的龙8long8手机登录的版权请联系龙8long8手机登录,我们会尽快整改。请网友下载后24小时内删除!
long8官方网站头号玩家的联系方式:发送邮件至
